Infrastructura: largire soseaua Berceni

Încep primele lucrări de supralărgire a Șoselei Berceni

….”După 80 de ani de la inaugurare” , vedeti mai jos istoricul si poze

Este pentru prima dată în ultimii 28 de ani când la nivelul Sectorului 4 se lucrează coordonat cu Primăria Capitalei și, tot ca o premieră, modernizarea rețelelor de utilități se realizează înainte de lucrările de asfaltare. Acest lucru înseamnă dezvoltare, înseamnă pași mari către normalitate”, a declarat Daniel Băluță

cost: ~14 milioane RON

Nu mai conteaza ca in Iulie 2017 au zis ca incep in Septembrie 2017, este bine ca incep in final de Octombrie 2017, important este …sa si termine, bine!

iar lucrarile se vor intinde pana la finalul 2018 !

Nu se stie daca:

  • or sa fie parcari suficiente, si pt. cei ce vin din Popesti Leordeni si pt. cei ce vin din Berceni, Vidra si mai tot judetul Giurgiu?
  • daca se fac parcari, or sa fie si toalete publice (sau macar cu plata, peste 1000 de masini, deci flux de 2000 oameni si cel putin 4000 toata ziua, vii din trafic si pleci in trafic, iar cand omul schimba pozitia sezut in picioare, si invers, se intampla chestii …acolo jos, si alea sa nu ajunga pe la garduri)?
  • la parcari, o sa fie si banda de asteptare, la metrou?
  • masinile RATB or sa poata intoarce la metrou? (un fel de nod intermodal) sau la “giratorul” cu Metalurgiei (considerand ca pe acolo se va intra si iesi din Popesti Leordeni Vest)?
  • intrarile si iesirile din parcari or sa fie marcate corespunsator (inclusiv cu linie continua, pana acolo, sa fie interzisa depasirea, au fost accidente cu motociclisti din aceasta cauza)
  • or sa fie piste de biciclete
  • pe unde or sa fie trotuare si daca traversarile sunt gandite optim (si pt. trecatori dar si pt. traficul de masini)
  • daca se sistematizeaza si traficul din(spre) Popesti Leordeni (sensuri unice, interzicere trecere ax sos Berceni, sensuri giratorii)
  • daca, ACUM, giratoriul de la Metalurgiei va arata precum in PUZ-urile zonei (vechi de cel putin 10 ani)

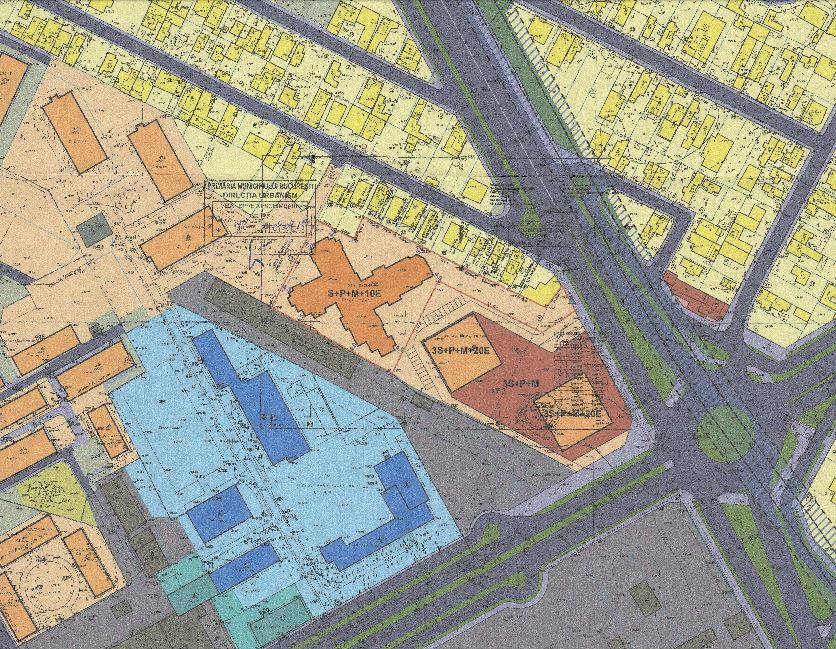

  • intersectia Metalurgiei - extract PUZ local
  • daca s-au rezolvat problemele cu canalizarea (planul Bucur, zona inunudabila 18 – sos Berceni – bd Metalurgiei)
  • programul Bucur - zone inundabile
  • daca transportul in comun (RATB, maxi taxi etc.) va avea cumva prioritate (benzi unice sau alta forma)
  • pmud - tu esti traficul
  • or sa faca de acum deja lucrarile de pe sos Berceni, din apropierea Centurii Bucuresti (ce trebuiesc facute cu ocazia pasajului), sau o lasa pe altadata, alti bani, alta distractie, alta imagine?
  • pasaj DJ401 - giratoriu
  • considerand acel giratoriu de mai sus, si faptul ca ar fi bine de facut odata cu largirea soselei Berceni, si nu imediat dupa ce se incheie largirea ei (cand ar incepe pasajul de pe DNCB), s-ar putea prevede si incepe demersurile si pt. alternative mult mai normale gen prelungirea bd. Metalurgiei, pana la DNCB, si legatura cu sos. Berceni prin acel giratoriu, si de ce nu infiintarea unei simple statii de metrou, pe linia existenta, “la cimitir”!
  • pasaj DJ401 - posibila prelungire Metalurgiei
  • si, considerand ca deja s-au depus ofertele pentru cei 51 km de A0 (Autostrada de Centura), si ca (in cazul ideal, fara contestatii), lucrarile (30 de luni) or sa inceapa dupa cele 12 luni de proiectare, exact in Decembrie 2018/Primavara 2019, aceasta zona ar putea fi …sparta si refacuta (A0 nu are nod la DJ401, dar are un pasaj peste, pasaj ce in mod normal ar trebui sa fie construit in paralel cu cel de pe DNCB (Centura Capitalei), atunci cand se ridica si aceasta la nivel de Drum National si Express (acum nici macar la Drum Rural nu este)

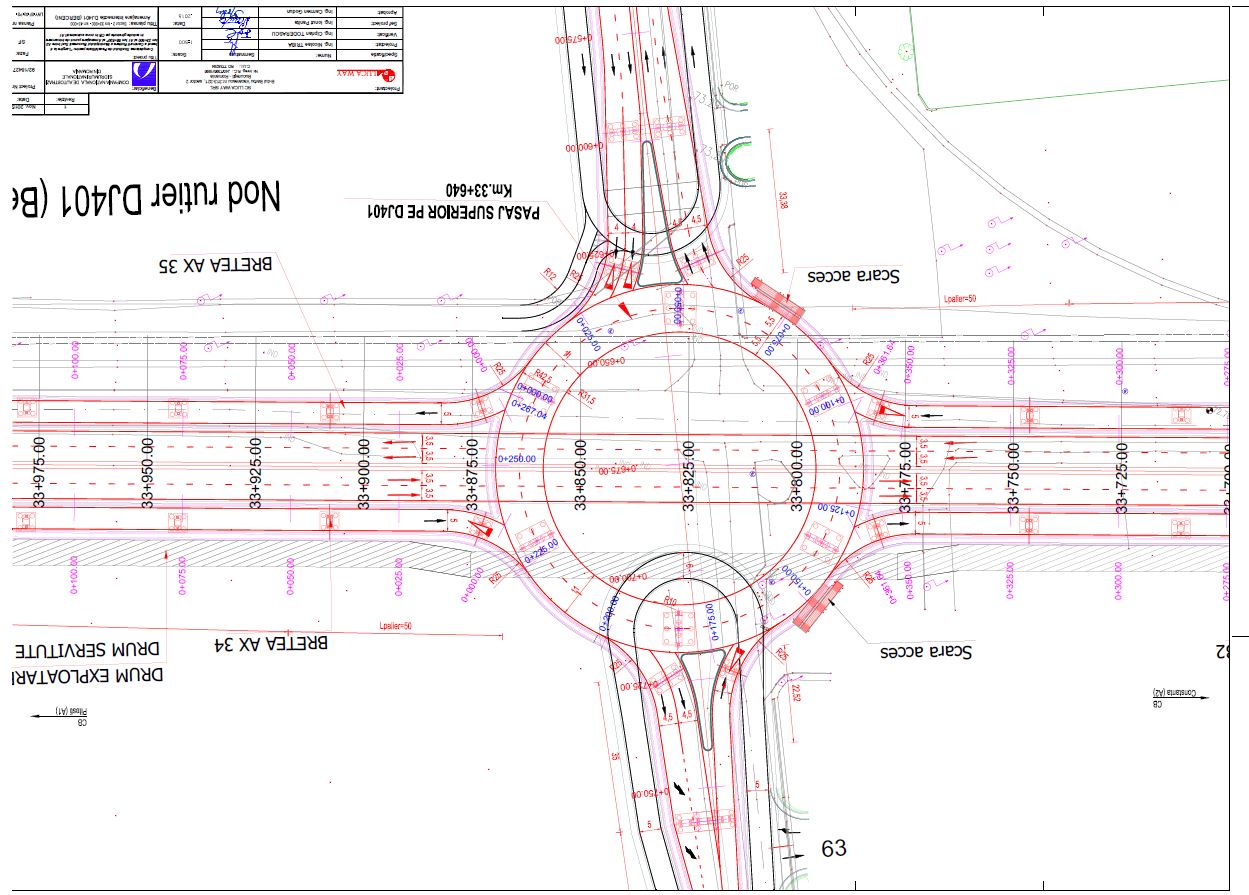

  • pasaj DJ401 - orientare corecta (jos DJ401)

Sa nu uitam ca planuri de dezvoltare sunt cel putin din 2003, a acestei zone de sud, si acolo sunt prevazute inclusiv

  • nod intermodal auto – tren – autobuz !!
  • dezvoltare - transport intermodal - 2003
  • dar acum avem PMUD, o bijuterie a “strategiei” din …ultimii 30 de ani, “planificata” si “previzionata” pentru urmatorii 30 de ani

Istoric, largire soseaua Berceni:

  1. 2007 Noiembrie: 10 ani nu s-a auzit nimic de acest SF, anunt de atribuire, a contractului de prestări servicii de proiectare – elaborare studiu de fezabilitate şi plan urbanisitc aferent obiectivului de investiţii “Modernizare cu supralargire Şoseaua Berceni (Apărătorii Patriei) cu pasaj peste calea ferată“.
  2. 2017 Iulie: primele semne oficiale ca se intampla, din Septembrie 2017
  3. 2017 Noiembrie: 10 ani = nimic, autorizatia de construire pentru tronsoanele 2 si 3
  4. 2017 Octombrie: incep lucrarile la Parcari (peste tot in S4), cele doua dintre statiile de metrou Dimitrie Leonida si Berceni
  5. 2017 Decembrie 15: cele doua parcari sunt aproape gata (borduri, strat uzura)
    1. lipsesc trotuarele
    2. lipsesc marcajele
    3. cuplarea cu vechea parcare de la metrou este nefacuta
  6. 2018 Ianuarie 15: dupa o luna intreaga, in care au fost doar temperaturi pozitive si cateva zile libere, nu s-a intamplat nimic (nici trotuare, nici marcaje, nici curatenie etc.)
  7. 2018 Februarie 17: au inceput etapa de “bordureala 2”, se transforma in parcari ..mai mici, dar cu plata, cu automate de plata, pt. fiecare masina cumva?
    • parcari - 3 - 20180217
    • evident ca acum au inchis ambele parcari nou create, pana baga …taxatoarele
  8. 2018 Martie 07: precum au promis, au inceput, au scos bordurile si fac terasamentul pt. largire, nu sunt vreun expert in facut drumuri, dar mi se pare o ..ceva facut in graba, dar sa vedem

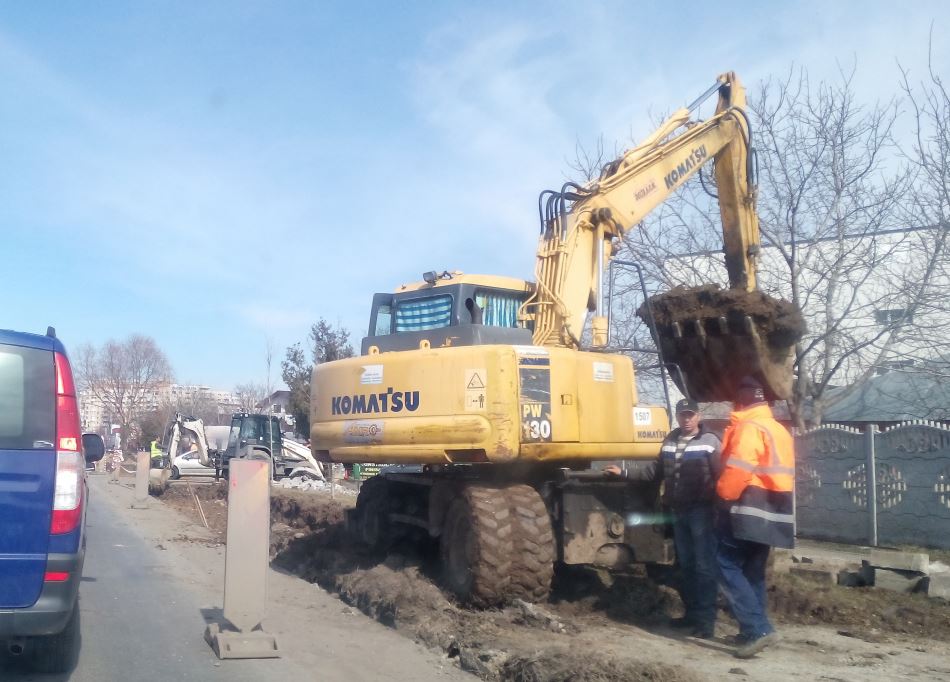

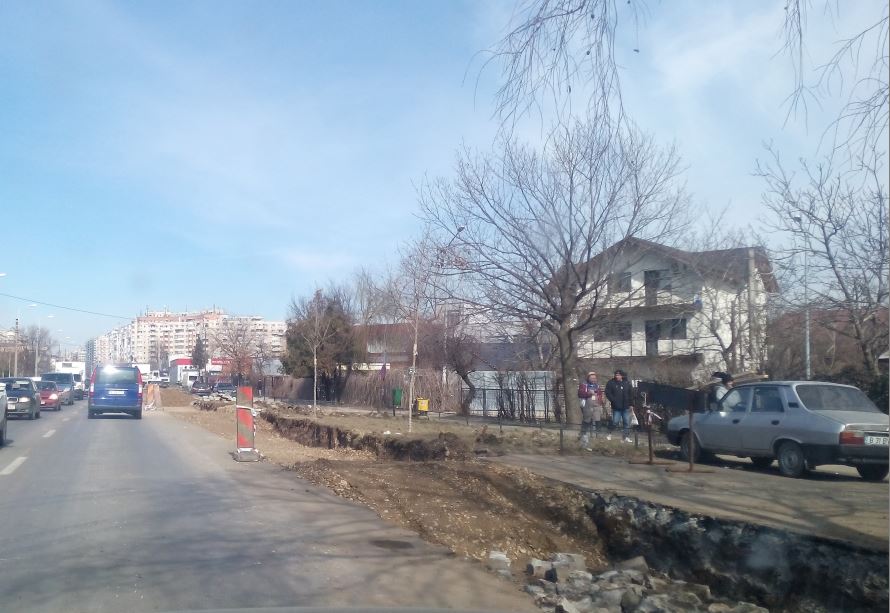

    1. largire 2018 03 - 1largire 2018 03 - 3largire 2018 03 - 2
  9. 2018 Martie 12: s-a inceput bordureala (se scot cele vechi) la una dintre cele doua parcari vechi, de la statia metrou “Berceni”/IMGB 2 Depou
    • poate ca se uneste cu parcarea cea mica, nou facuta, si, daca barfele sunt adevarate, se transforma in …parcare cu plata!
    • deci, exista 4 parcari acum (doua vechi ~300 locuri, si doua noi ~300 locuri), din care 3 sunt inchise
      • puteau sa asigure locuri de parcare decente pe partea celalta a drumului
      • punand provizoriu pietris, in baltile si noroaiele …nesalubrizate
    • parcari - 4 - 20180312
  10. 2018 Aprilie: bordureala continua
    • in anumite zone (inainte de statia de apa, sau de ce o fi) au sapat, si au astupat la loc
    • in zona statiei de apa se pare ca nu mai stiu ce sa faca, asa ca …o ocolesc (in loc sa o mute pe aia), dar au scos bordurile, sa fie inlocuite astea macar 🙂
    • va intrebati ce fac cu vechile borduri?
      • simplu, le sparg (pt. ca sunt ca noi) si le pun pe fundul santului proaspat sapat
    • la statii RATB: se pare ca or sa aiba alveole/intranduri
    • cam de o saptamana s-a sapat si la statia metrou Berceni, si s-a lasat asa
      • tot acolo (in stanga scarilor) s-a mai spart un trotuar/platforma cu doua randuri de borduri si …. s-au re-facut (aproape) la loc 🙂
    • la parcari – se sapa si aici cu excavatorul, pt. ce?
      • se extinde soseaua …cu jumatate de metru?
      • si nu mai fac trotuar?
      • ba da, se face trotuar, dar pt. stalpi doar, mare grija pt. cei supraponderali, sau doar putin mai …gros imbracati, atunci cand ocoliti stalpii de pe trotuar, va pot agata TIR-urile!
      • deasemeni, s-a spart zona din fata statiei de metrou Berceni, se pare ca era ceva apa de la vreo canalizare pe sub acea zona, sau … vor sa faca cumva vreun intrand de …statie RATB? si sa reglementeze cumva parcarea in acea curba prea stramta (a vechii parcari de langa statie)
      • s-au inchis ambele parcari vechi din stanga si dreapta statie de metrou Berceni (a ramasa deschisa doar a treia parcare veche, inca)
      • Metrorex a inceput reparatiile la acoperisul statiei Berceni, si …si-au tras LED-uri scumpe si aprinse ziua pe sina “nefolosita” (in scop de transport locuitori) de peste 25 de ani!!
      • Bordurile vechi se arunca pe fundul …terasamentului extinderii soselei
      • Sa speram ca fac o alveola normala de statie RATB si la statia metrou Berceni, iar legatura cu parcarea sa impiedice parcarea aiurea
  11. 2018 Mai
    • la statia Metrou Berceni
      • se lucreaza si la sosea dar si pe statie la izolare
      • in statie au schimbat luminatoarele vechi (in forma de piramida – se scurgea apa si zapada de pe ele si …lasau lumina sa intre) cu unele noi (plane – o sa balteasca zapada si apa pe ele pana se infiltreaza in statie)
      • din pacate timp de 20 de zile nu s-a facut nimic la cele doua parcari de la IMGB Depou/Berceni, au fost lasate distruse si cu tot molozul in drum
      • hai ca dupa 22 de zile au reinceput treaba buna si au inchis jumatate din parcarea mare (cea dintre statia Berceni si poarta Depou IMGB Metrorex)
    • la sosea ..treaba mare – largirea continua
      • au trecut si pe partea cealalta a soselei, trag cabluri, fac gauri …gitatie mare, ce e la fel de important …ca, se poate circula, mai gasesti cate o bascula la ora 9 dimineata, de tine coloana 30 de min …extra, dar …asta e
    • niste chesti interesante
      • trotuarul … nu are aceeasi latime si destinatie dintr-un cap in altul
      • in zona parcarilor, este mai ingust si este ocupat jumatate de …stalpi, in continuare el devine mai lat si pare a fi (chiar) pt. …pietoni, dar cred ca zona asta mai lata de trotuar este …o pura intamplare 🙂
      • 201805.01 - trotuarul pt stalpi se continua cu un trotuar mai gros pt pietoni
      • zona de “respirat” pt pomi, este dupa cum i-a venit lui “Dorel” inspiratia, si cand l-a lasat cheful de “design” a facut-o si el mai repede

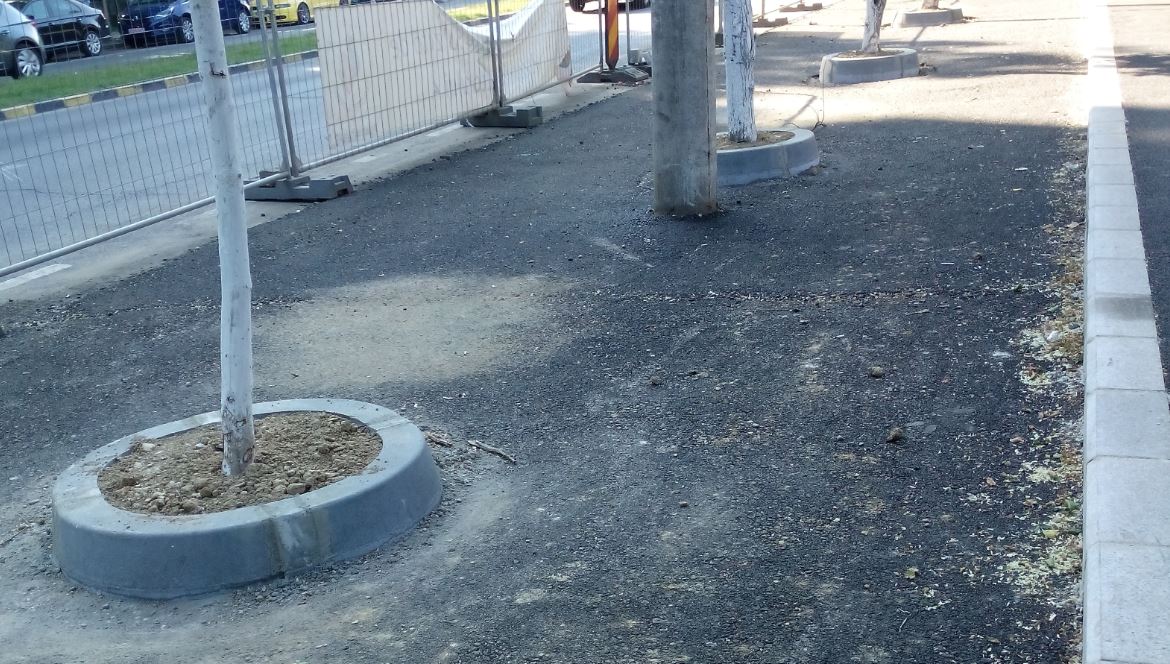

      • 201805.04 - observati vreo diferenta - una mare una mica
      • bordureala se face si in institutiile de stat, ca deh, bordurile alea vechi perfecte …s-au perimat moral
      • 201805.07 - bordureala nu ocoleste nici incinta institutiilor de stat
    • pe final de luna
      • s-a reinceput treaba la statia metrou Berceni, s-a intrat si in ultima parcare (cea mare), iar parcarea dinspre Leonida are garduri
      • s-a inceput treaba si pe partea cu IMGB, se scot copacii si se trag retele
  12. 2018 Iunie
    1. pe inceput de luna
      • se scoate scuarul de pe mijlocul sos Berceni (aproape de Piata Sudului)

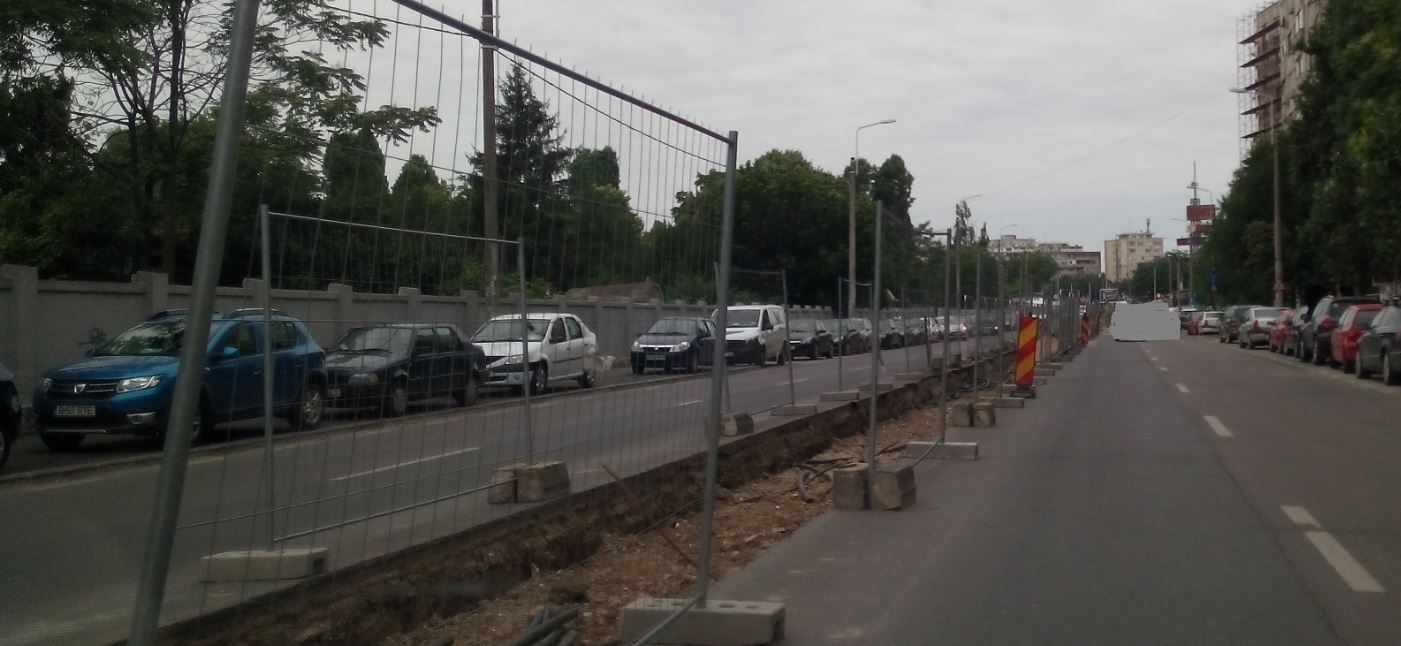

      • 201806.01 - se scoate scuarul de pe sos Berceni
      • s-a ajuns si in ultima parcare de la statia Berceni, ce de la poarta 2 Metrorex
      • toate aceste parcari sunt micsorate cu un rand de masini, pt. ca din ele “musca” (o banda, cel putin) largirea soselei Berceni
      • cu ingrobatul cablurilor s-a ajuns la noul bloc, acela fara locuri de parcare, dintre uzine si foarte aproape de stalpii de 40 000 V (!?)

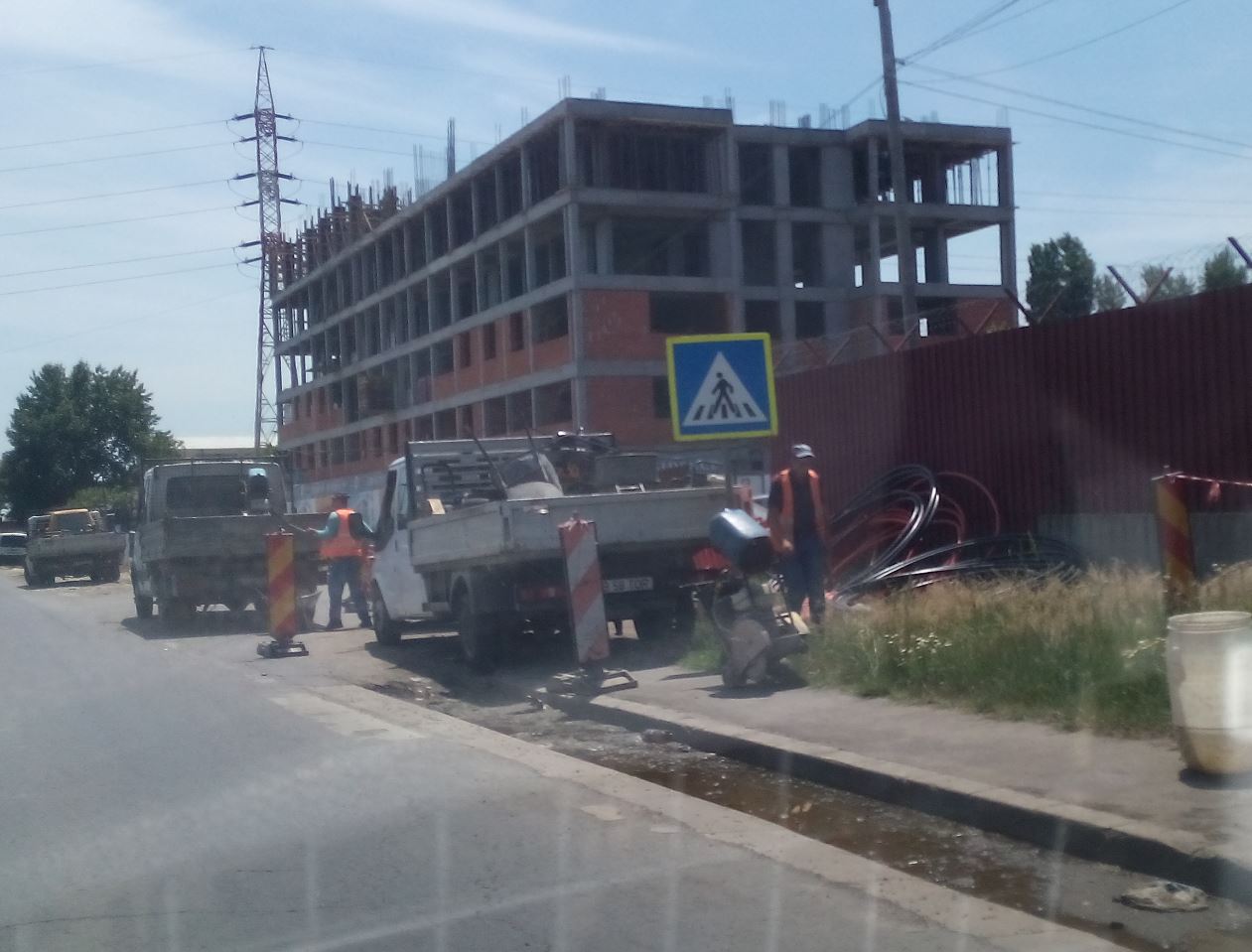

      • 201806.01 - pe partea dreapta au ajuns la noul bloc dintre uzine
      • nu vad sa traga …conducta de canalizare si apa pentru comuna Berceni!
    2. mijloc de luna
    3. final de luna
      • liniste totala, 2 saptamani
  13. 2018 Iulie
    1. inceput de luna

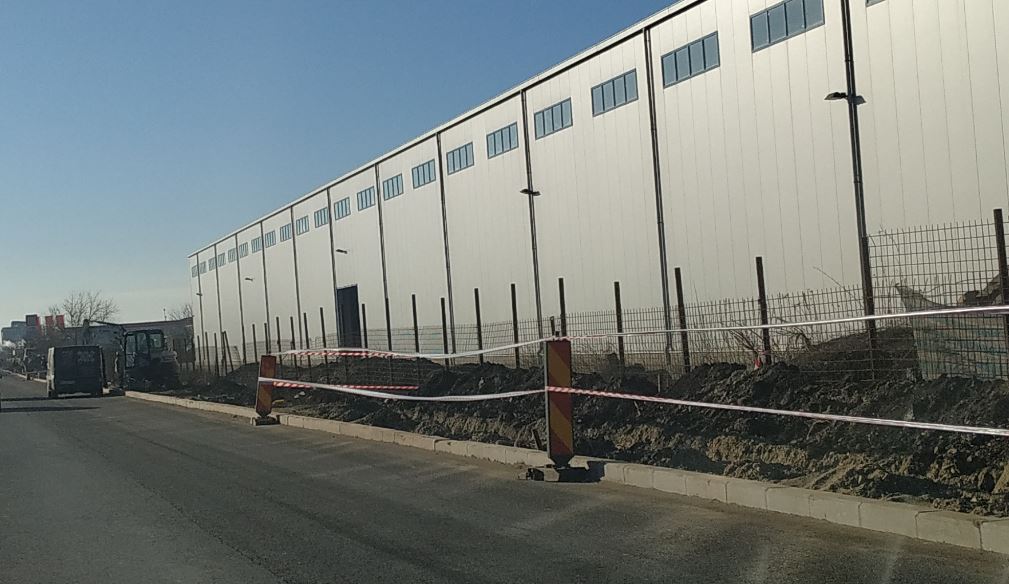

      • de trei saptamani nu au mai avansat cu noua banda, suntem in Iulie mijloc, si din Februarie, de 5 luni, nu au terminat nici macar o jumatate de banda, pe semne ca vor sa o termine in urmatoarele 4 luni, si cealalta o lungesc pana in …Decembrie 2019!?
      • dar au scos toti copacii de pe partea cu fabricile, au …dublat gardurile la metrou IMGB Depou (era foarte important sa mai cheltuie aiurea pe gardurile alea), si au adus niste conducte (sa speram ca pt. canalizarea Berceni, poate fi si doar pt. ape pluviale)
      • dupa ultima ploaie este clar ca avand o canalizare prost facuta, lucrarea va parea de doi lei (acumulari la turbotub – nivel sosea mai jos, si in parcarea noua de la metrou leonida/imgb)
    2. mijloc si final de luna
      • s-a asfaltat pana la Lukoil, inclusiv noua banda, si a venit ploaia, cu o mare inundatie

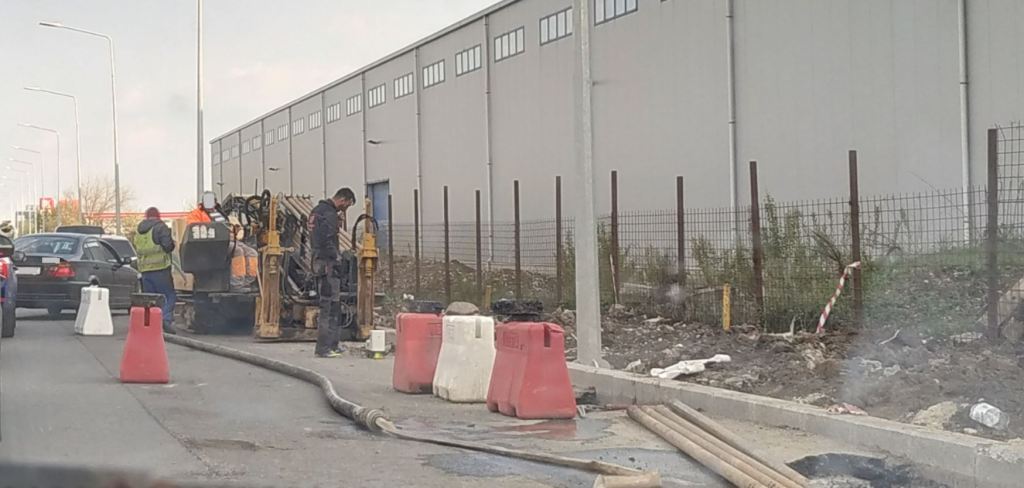

        • intrebarea este …ok, canalizarea este ApaNova, dar gurile de scurgere/canalele nu fac parte din lucrare?
        • si lucrarea fiind cu asfaltul pe ea …se dau iar gauri pt. canalizare/rigole, pe zona cu metroul?
      • se lucreaza la asfaltari si la canalizarea de pe partea cu IMGB/TurboTub/Lukoil
  • 2018 August
    1. inceput de luna
      • iar ploaie, iar inundatii
      • largirea nu a mai avansat de o luna, tot inainte de Lukoil se termina, doar o banda
      • se lucreaza la canalizari, dar doar pe partea cu IMGB/TurboTub/Lukoil

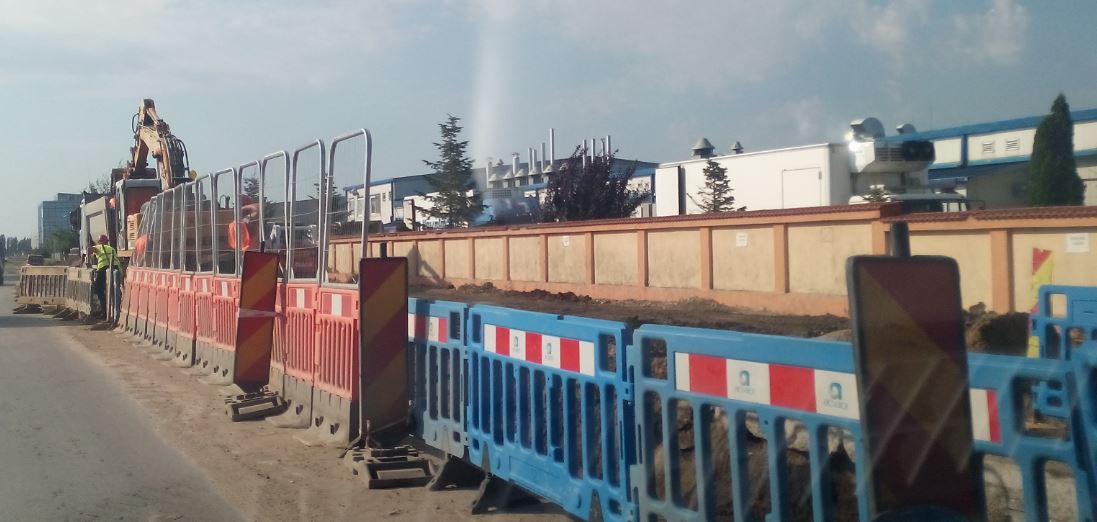

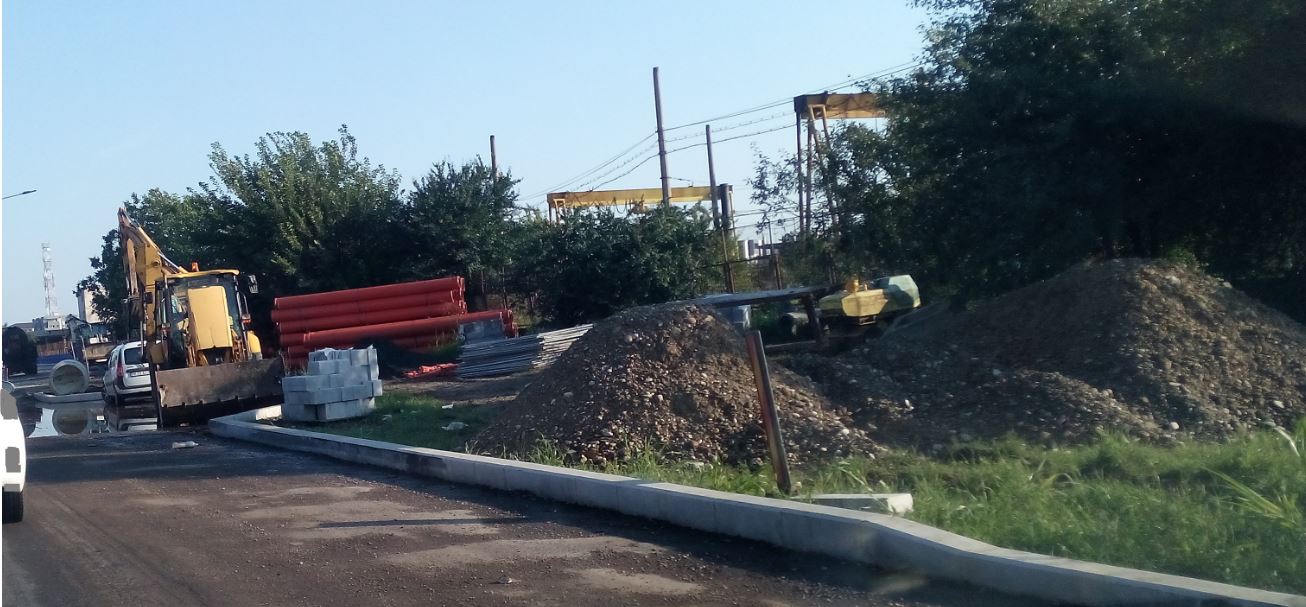

      • 201808.01 - canalizarile asteapta alte inundatii
      • 201808.02 - lucreaza la canalizare
    2. mijloc si final de luna
      • NU s-a mai facut nimic la largirea soselei (de doua luni acelasi stadiu)
      • s-au dat in folosinta parcarile vechi din dreapta statiei Berceni (IMGB Depou) si s-a marcat temporar (cu galben), o portiune de sosea doar
      • 08.mij.02 - parcari IMGB Depou - in folosinta
      • se lucreaza la canalizarea de pe partea cu fabricile / PUZ S4 Sud
  •  2018 Septembrie
    1. Inceput de luna
      • aproape zero activitate
    2. Mijloc de luna
      • aproape zero activitate
    3. Final de luna
      • …bordureala – o banda doar, de la Bloc nou, pana la Toyota (1 km)
  • 2018 Octombrie
    1. Inceput de luna
      • aproape zero activitate
    2. Mijloc de luna
      • …fundatie – o banda doar, de la Bloc nou, pana la Toyota (1 km)
    3. Final de luna
      • au scos stalpii din mijlocul drumui, de la IMGB
      • au asfaltat pana la blocul in constructie
  • 2018 Noiembrie
    1. Inceput de luna
      • …asfaltare (2 zile) – o banda doar, de la Bloc nou, pana la Toyota (1 km)

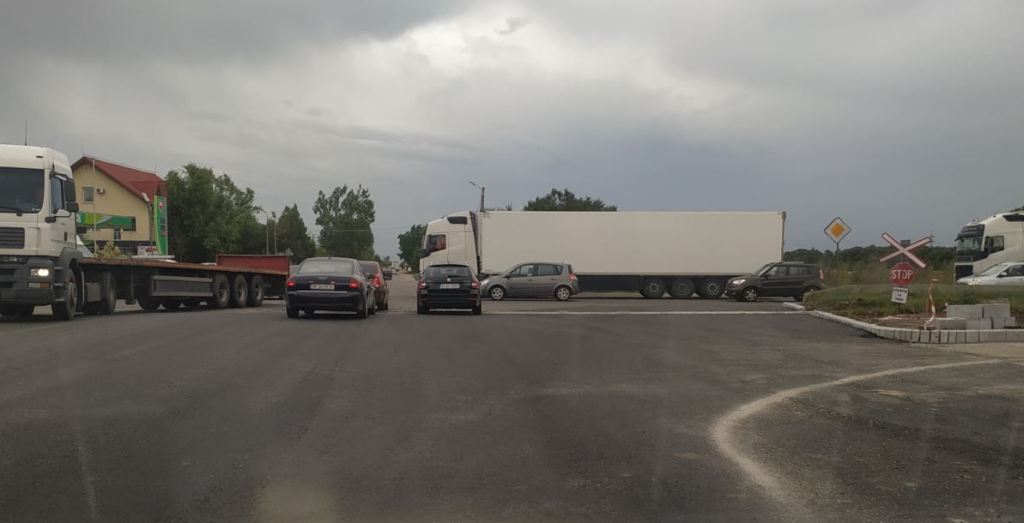

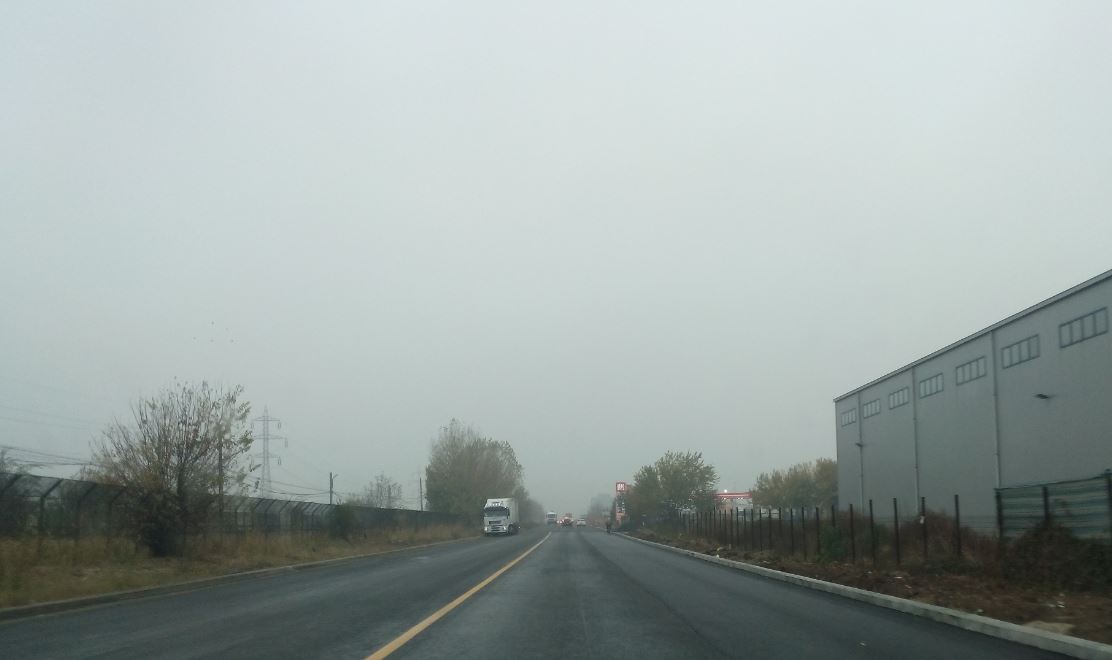

      • 11.start.01 - banda nou asfaltata pana dupa lukoil
      • aproape zero activitate (e mizerie pe marginea drumului, si vremea inca ok, sa inceapa macar pista de bicilete/trotuare)
  • Mijloc de luna
    • pauza
  • Final de luna
    1. pauza

18. 2018 Decembrie

  • pauza totala

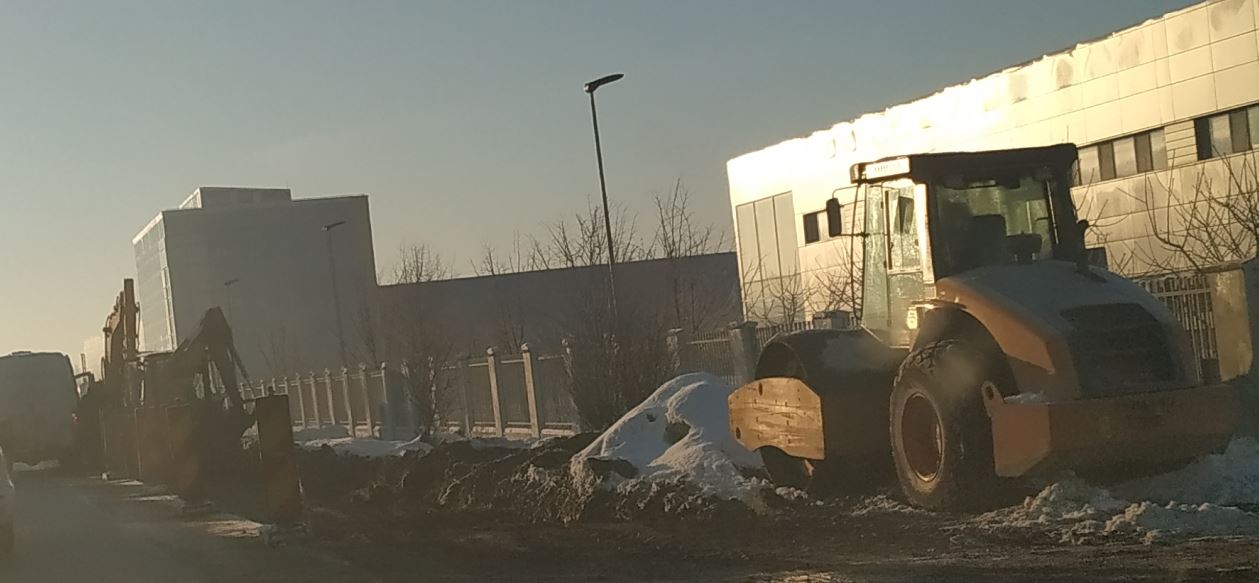

19. 2019 Ianuarie

  • Inceput de luna
    • pauza totala
  • Mijloc de luna

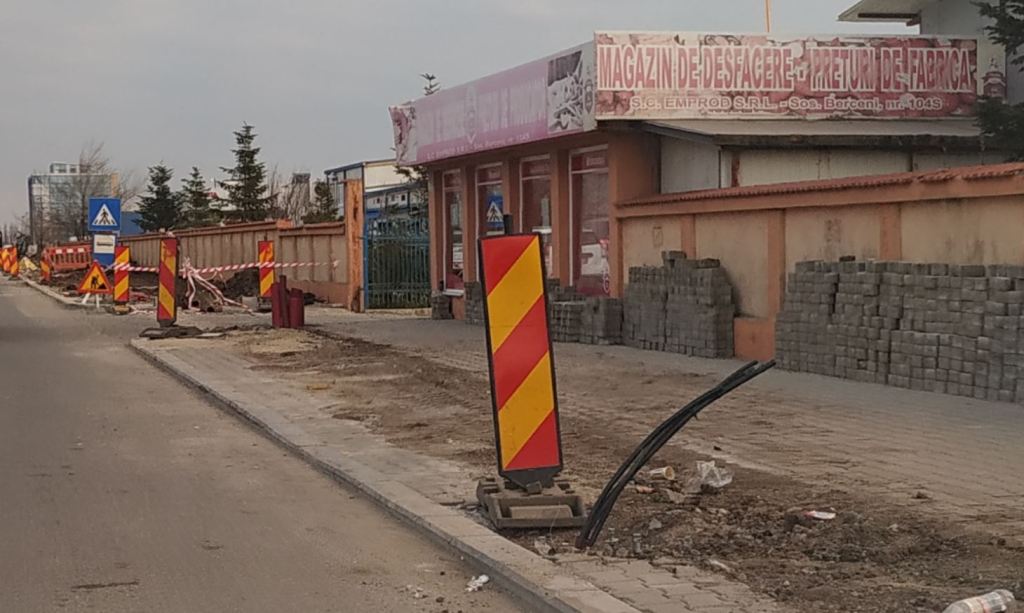

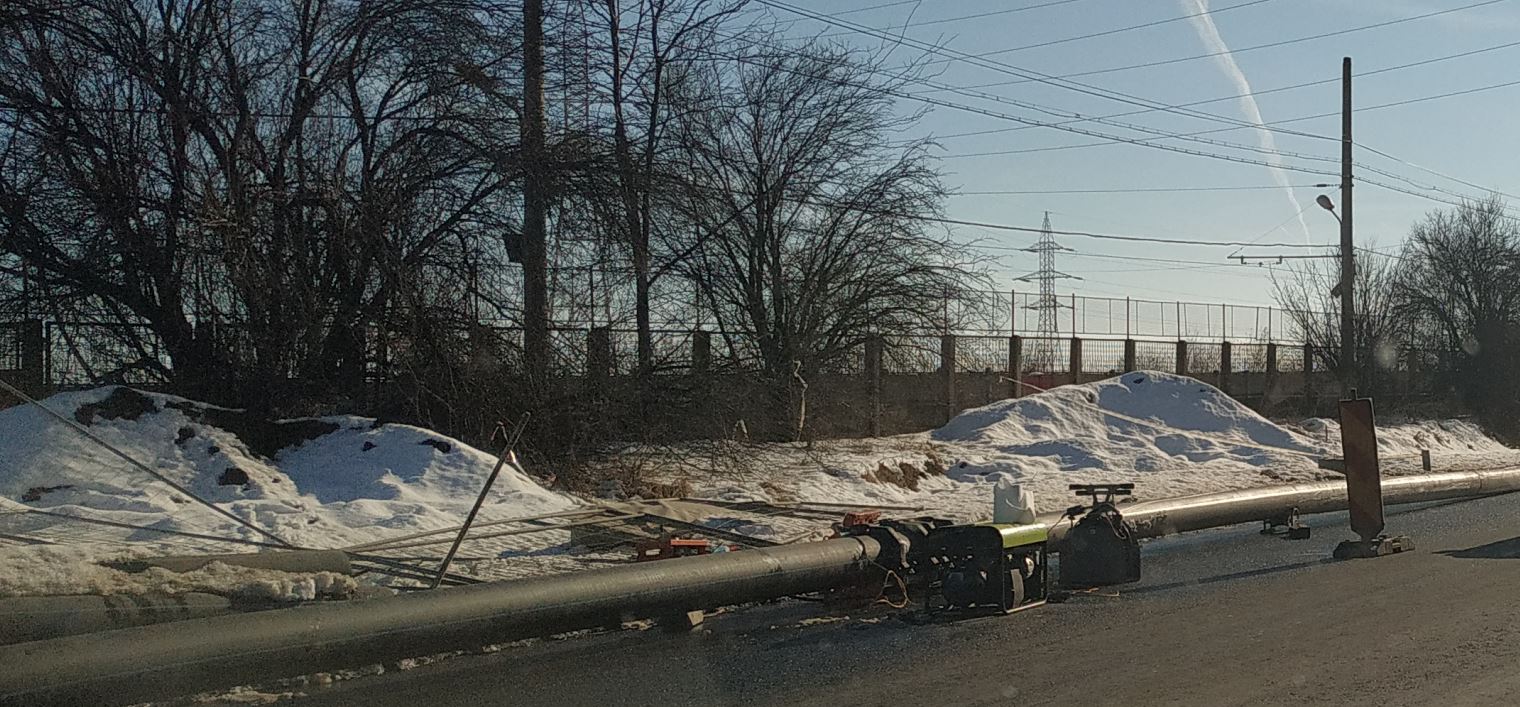

    • pe dreapta: in zona teren nefolosit – mai baga niste cabluri, de la Toyota – au inceput banda noua

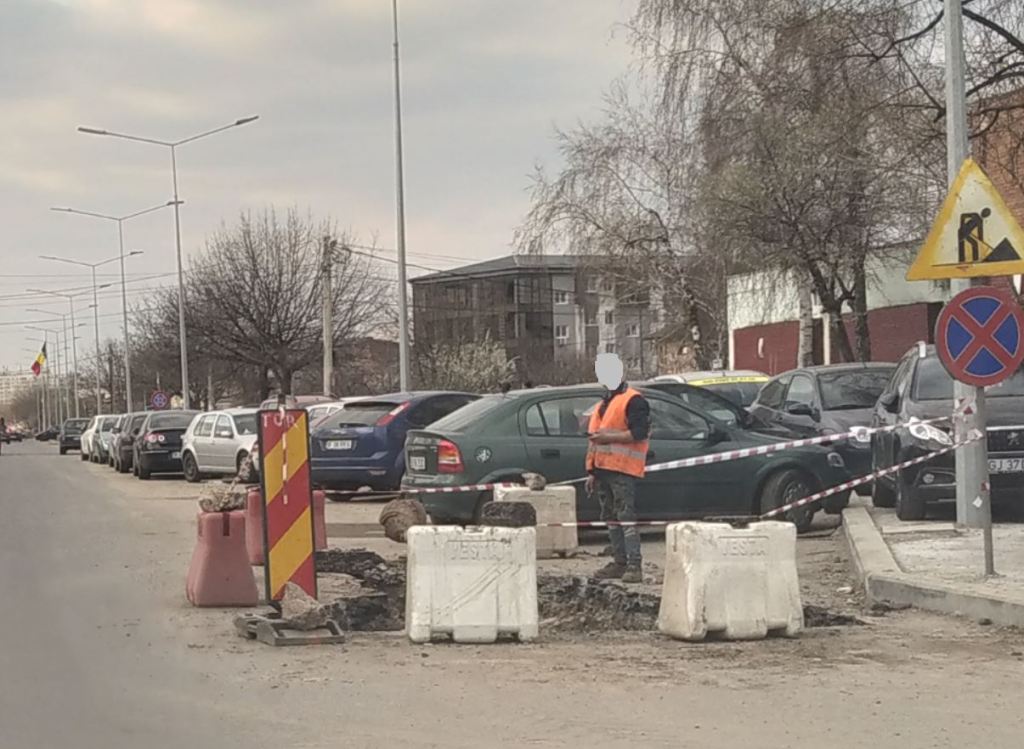

    • pe stanga: de la poarta IMGB2 – au reluat conductele de apa/canalizare
  • Final de luna
    • pe dreapta: decopertare banda noua de la lukoil pana la canpack (au adus niste borduri, dar le-au luat inapoi, apoi s-au razgandit, au inceput pe stanga), au mai tras un rand de cabluri (electrice, chiar langa bordura, pe semne ca va fi trotuar …pentru stalpi, unde va fi banda de biciclete?!) pana la lukoil

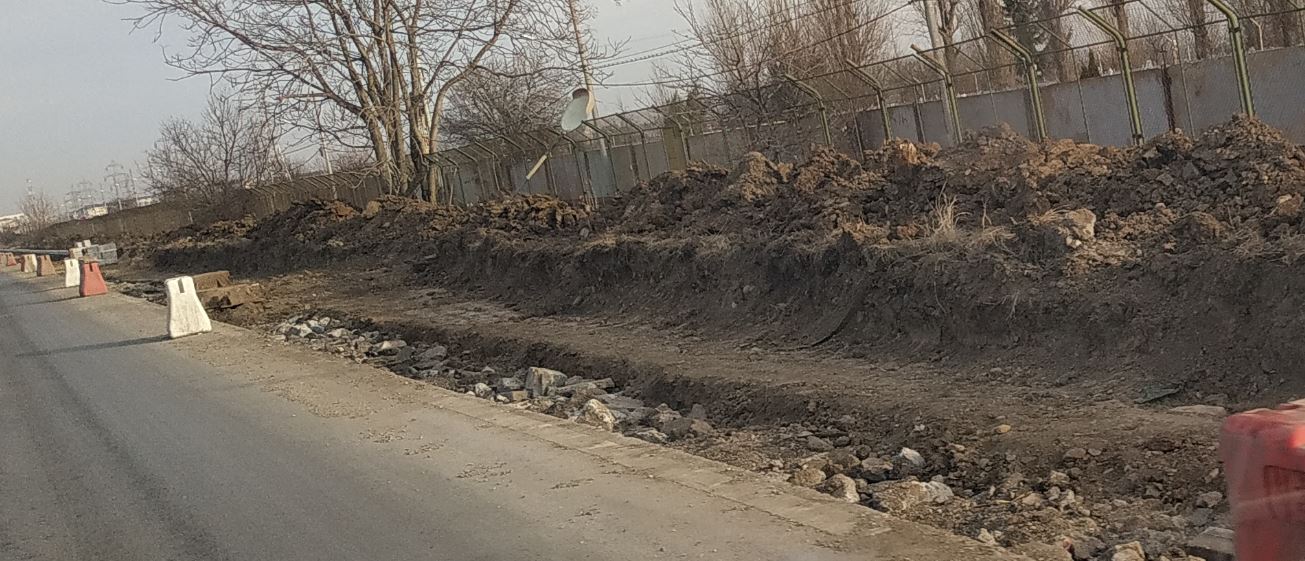

    • pe stanga: decopertat de la lukoil (ramas la stadiul ala din …August 2018) pana la aproape de canpack, si s-a inceput umplerea fundatiei

20. 2019 Februarie

  • Inceput de luna

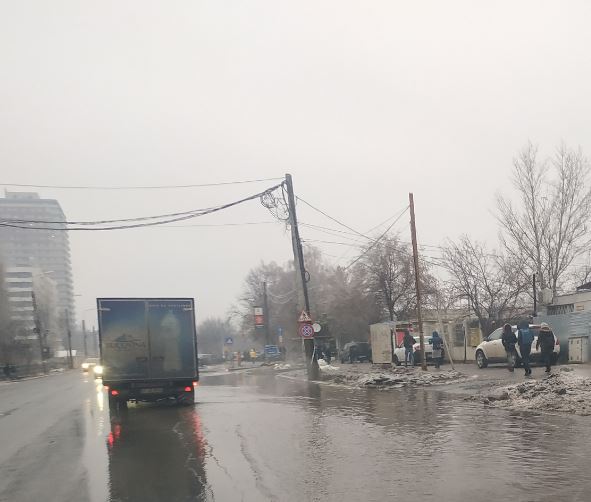

    • a inceput cu inundatii groaznice in toate parcarile noi

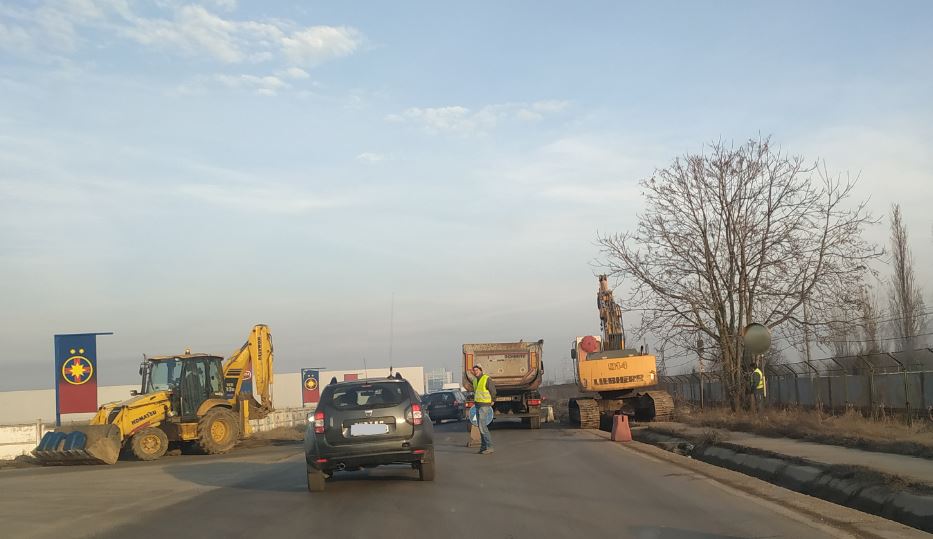

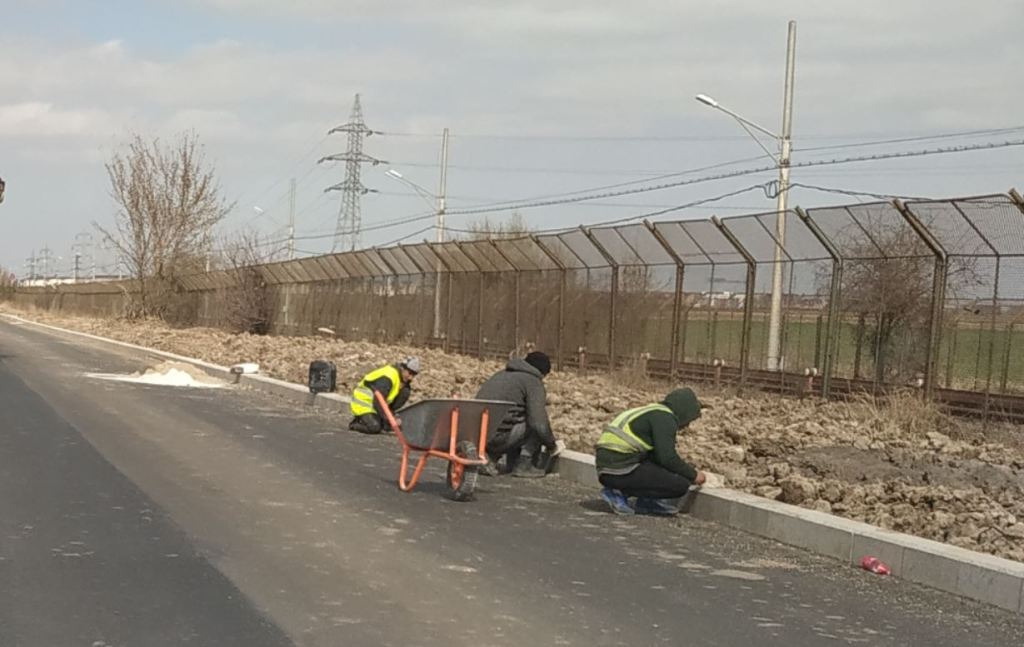

    • pe stanga – a continuat cu scormoneli/decopertari (pana la Cimitir)
    • pe dreapta – se apropie ceva trotuar / pista biciclete pana la IMGB Depou
  • Mijloc de luna
    • stanga – decopertatul si umplerea fundatiei merg destul de incet, umplerea a stagnat, sapaturile abia sunt pe la Canpack, trotuarul a fost scos de doua saptamani deja pana la Cimitir
    • dreapta – avanseaza trotuarul, iar banda noua ia contur pana dupa Toyota (borduri, un alt fel de fundatie, cam slaba, pentru gropile in sosea deja facute, dupa 6 luni)
    • stanga – au inceput (ins sfarsit) sa strice ce au facut 🙂 , acum incearca sa rezolve problema inundatiilor in banda nou facuta si parcarile nou facute
    • stanga – pe la Leonida, le fac celor ce vin din Popesti Leordeni si mai multe locuri de parcare la metrou (si nu comenteaza nimeni ca parcheaza in statia de autobuz! Dar la “Berceni” se comenta cu frenezie, cand se parca pe prima banda, ba chiar umbla “potera” sa sperie cetatenii.)
  • Final de luna
    • Dreapta: asfalt si borduri pana la piese auto, au inceput sa bage cabluri trotuare pana la turbotub

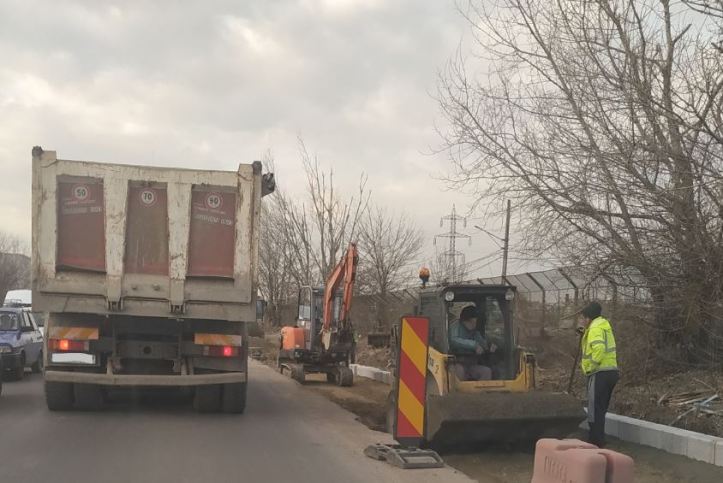

    • Stanga: gata de asfalt (borduri puse) pana la canpak, dupa ce excavatorul a stat vreo doua saptamani in acelasi loc, s-a apucat si el de treaba, a reusit sa scoata trotorual si toata fundatia pana la cimitir

20. 2019 Martie

  • Inceput de luna

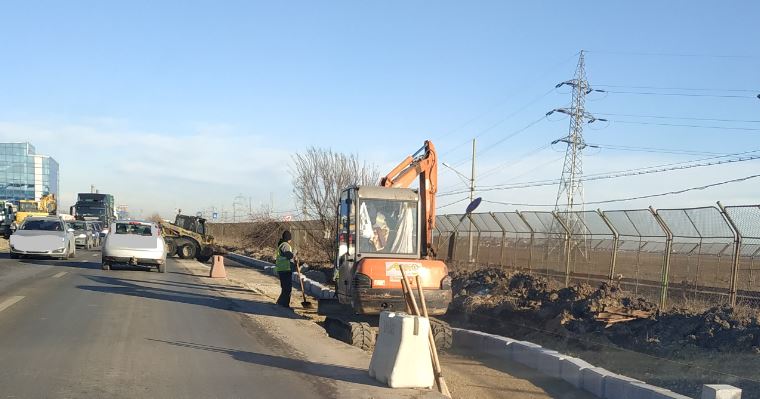

    • Stanga: s-a umplut fundatia pana dupa Canpack, au pus borduri (nu sunt poze din ultime zile), in sfarsit a terminat excavatorul si acel flintic de trotuar de la cimitir (dupa o saptamana)
      • observati ce fel de “fundatie” are banda, din bolovani, sa nu ne miram cand astia se vor misca, nisipul coboara, si uite asa …trebuie refacut (deja au aparut 3 lasaturi d-astea pe partea spre Centura, “dreapta”)
    • Stanga: s-a turnat al doilea strat de asfalt pana la Piese auto
    • Dreapta: s-a turnat al doilea strat de asfalt pana la Canpack

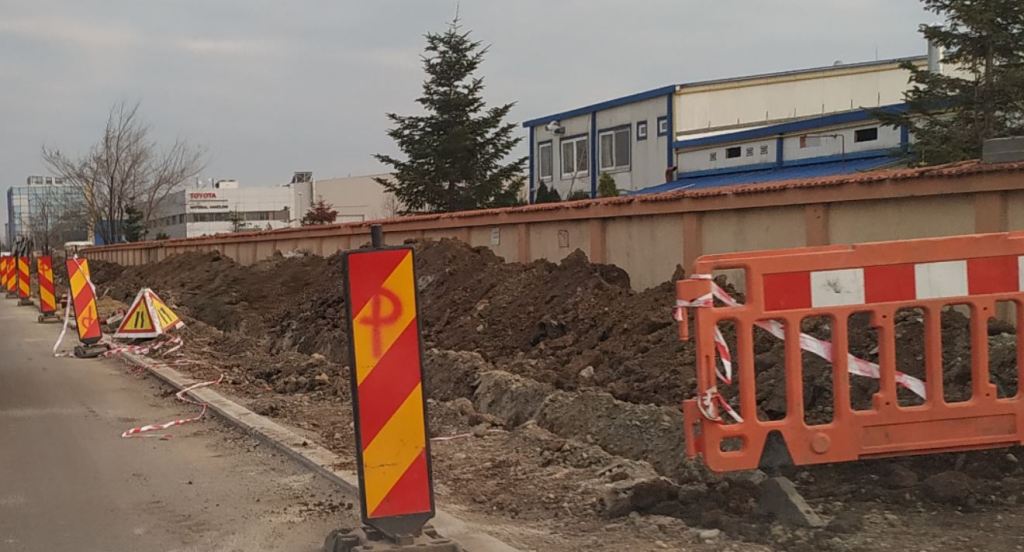

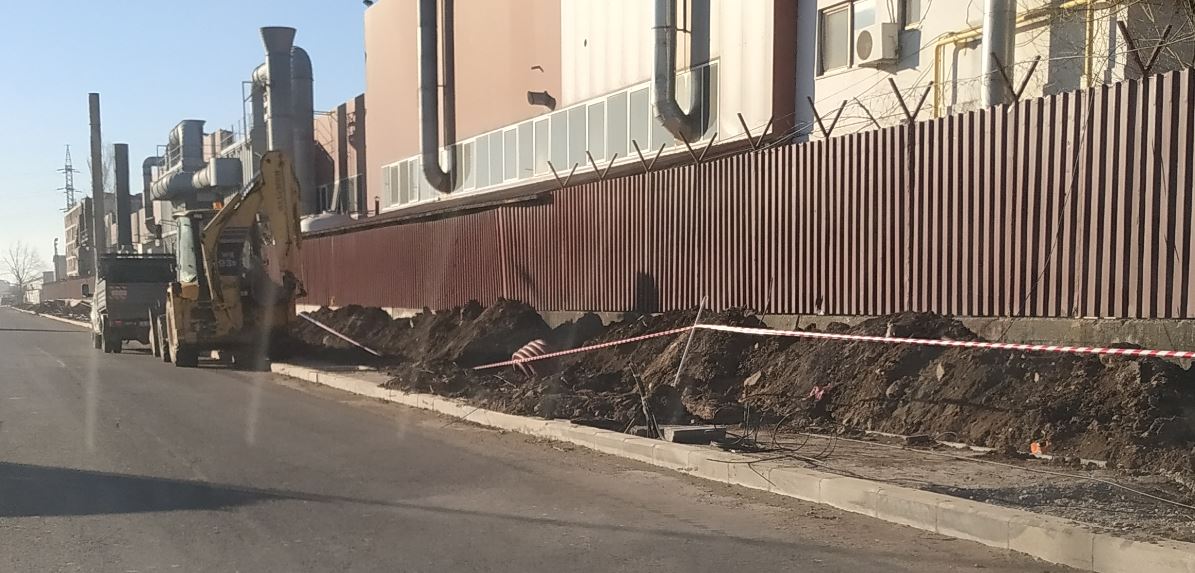

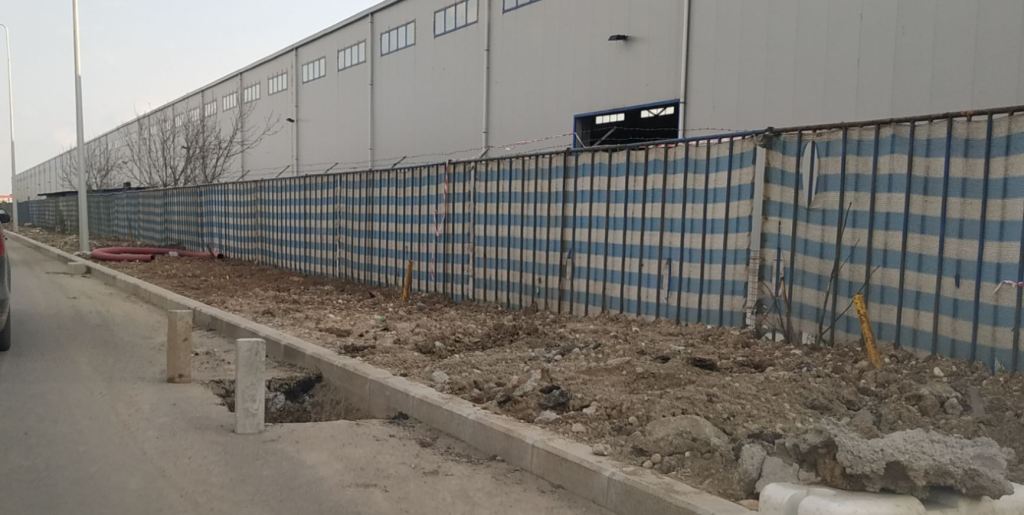

    • Dreapta: si mai multe cabluri, sapa de zor iar, ies in foarte multe locuri foarte multe cabluri …pt ce or fi atatea?
  • Mijloc de luna (ritm …asa da)

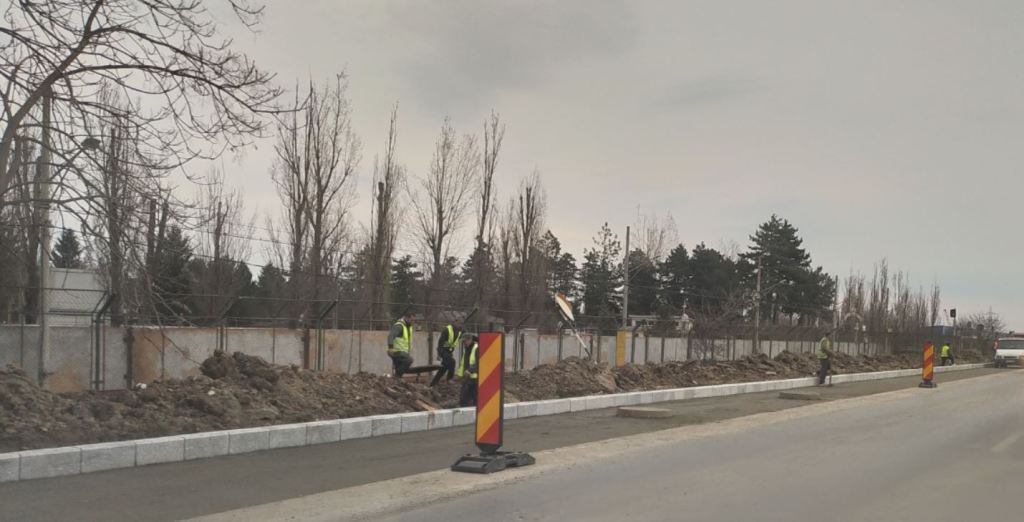

    • pot spune ca a fost cea mai frumoasa si cu cea mai buna mobilizare perioada de 10 zile, de cand a inceput aceasta largire
    • in doar 10 zile au ajuns cu doua noi benzi si cu asfalt nou pe patru benzi de la Priceputu pana la Cimitir, respectiv Arcom, cu tot felul de tras de cabluri si reparatii
  • Final de luna (ritm slab/zero)
    • din Martie 20 pana in 29 …ZERO!!!
      • Iar sta excavatorul in loc degeaba, parca in ciuda …muncii.

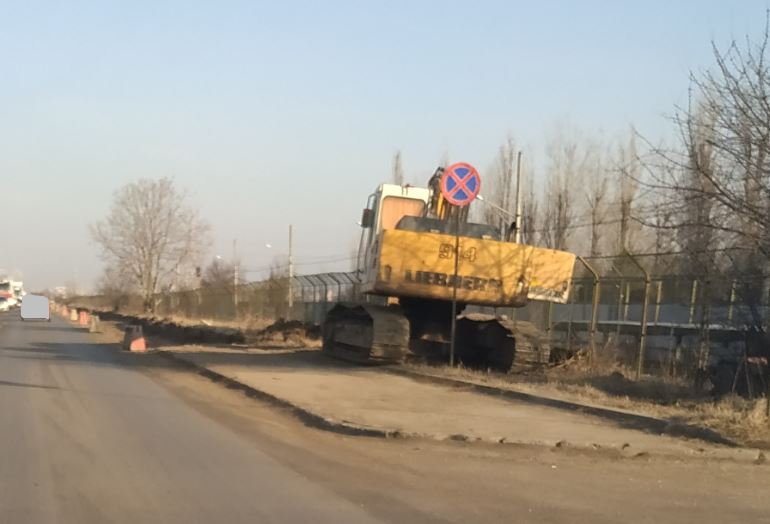

      • Doar in Martie 29 a mai sapat putin, pana la drumul Ancom
    • in afara de sapatura

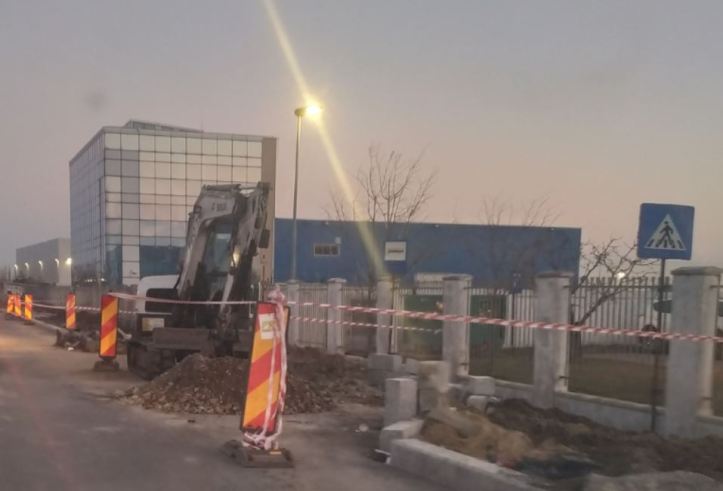

      • au spart doua statii STB facute cu doar doua saptamani in urma, sa traga ceva cabluri
    • largirea soselei atrage si mai multe masini, deci blocaje si mai groaznice la …drumul Fermei, pe sensul spre Aparatori

21. 2019 APRILIE

  • Inceput de luna (ritm slab/zero)

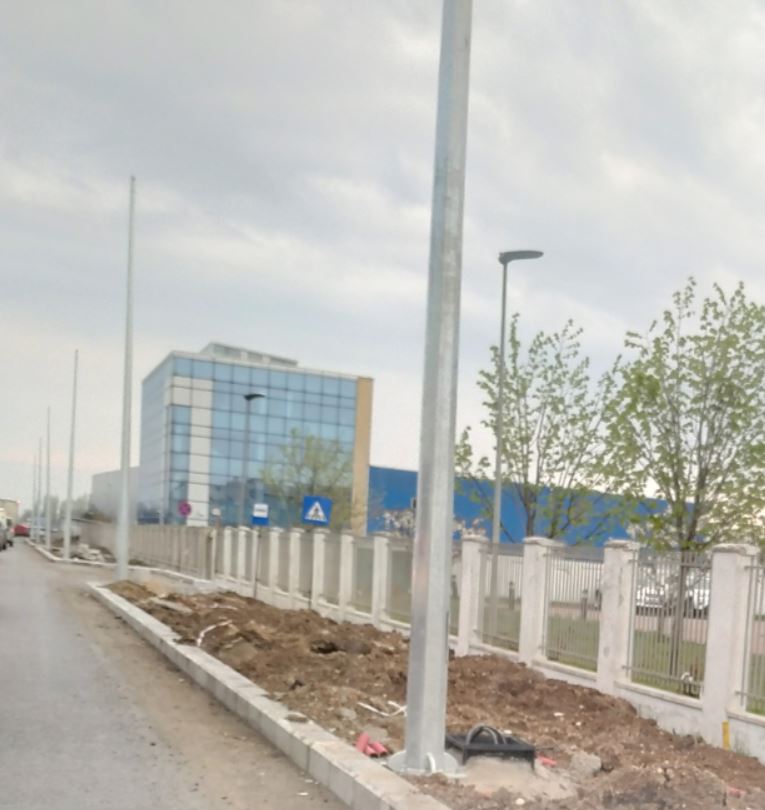

    • Pe dreapta, au plantat stalpi, pana dupa Canpack
    • Aproape ZERO !! (muncit 2 din 10 zile)
  • Mijloc de luna (ritm slab/zero)
    • Pe dreapta, doi “dorei” s-au chinuit sa umple fundatia pe 100m de banda noua (prin fata Arcom)
    • Aproape ZERO !! (muncit 2 din 10 zile)

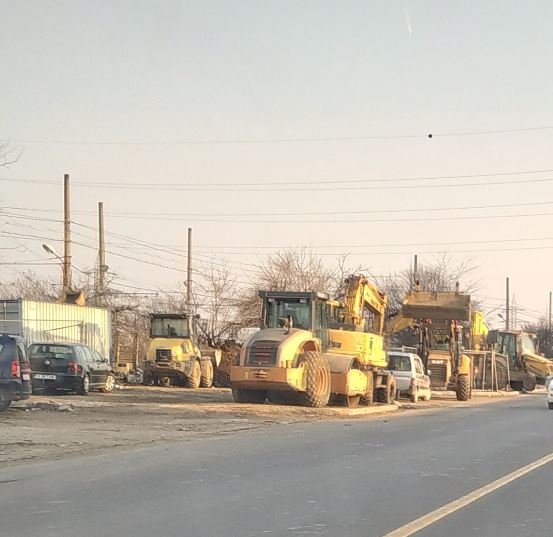

  • Final de luna (ritm slab/zero)
    • Pe dreapta, au pus borduri pe 100m (prin fata Arcom)
    • Aproape ZERO !! (muncit 2 din 10 zile)

22. 2019 MAI

  • Inceput de luna (ritm …nu lent)
    • Au inceput “in forta UTeCista”, au aparut si ceva utilaje pt. asfaltare, in 2 si 3 Mai au asfaltat acei 100m de …banduța noua, ce se termina …intr-un canal
  • Mijloc de luna (ritm … nu lent)

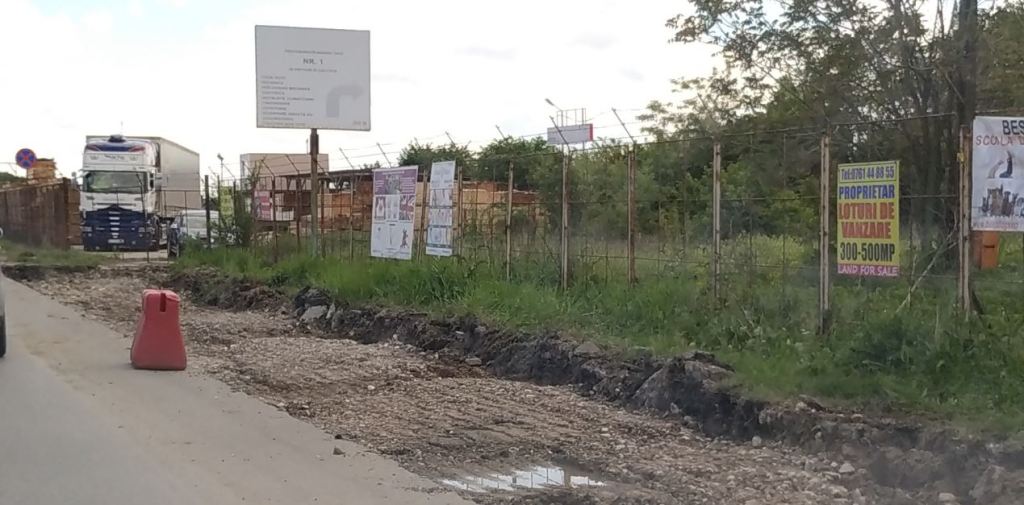

    • Pe dreapta, Banda Noua: au decopertat si umplut pana la depozit lemne

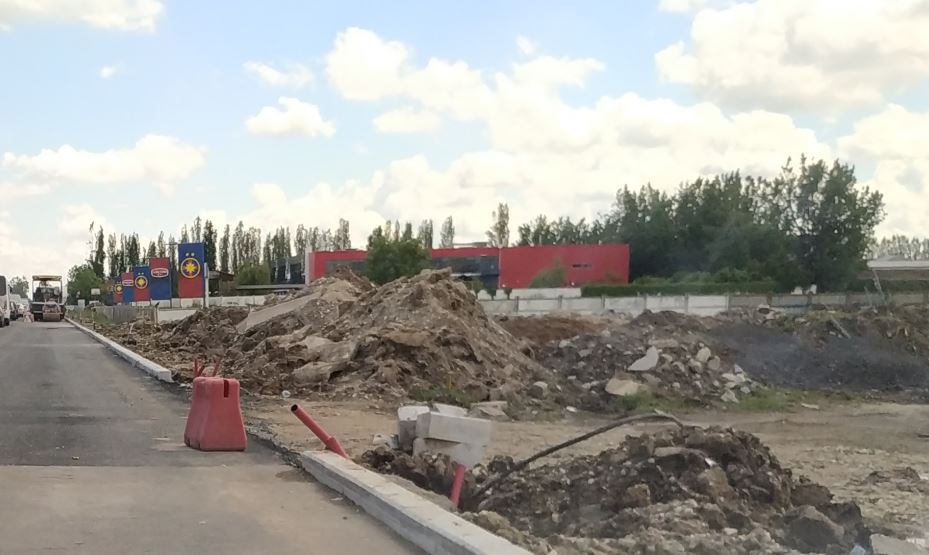

    • Pe dreapta, Trotuare: au mai tras niste cabluri
  • Final de luna (ritm …bunicel)
    • Pe stanga, “Trotuare”/Gazon: un vor fi trotuare, ci gazon, au plantat stalpii
    • Pe stanga, Banda Noua: au decopertat cam 100m, pana la service auto

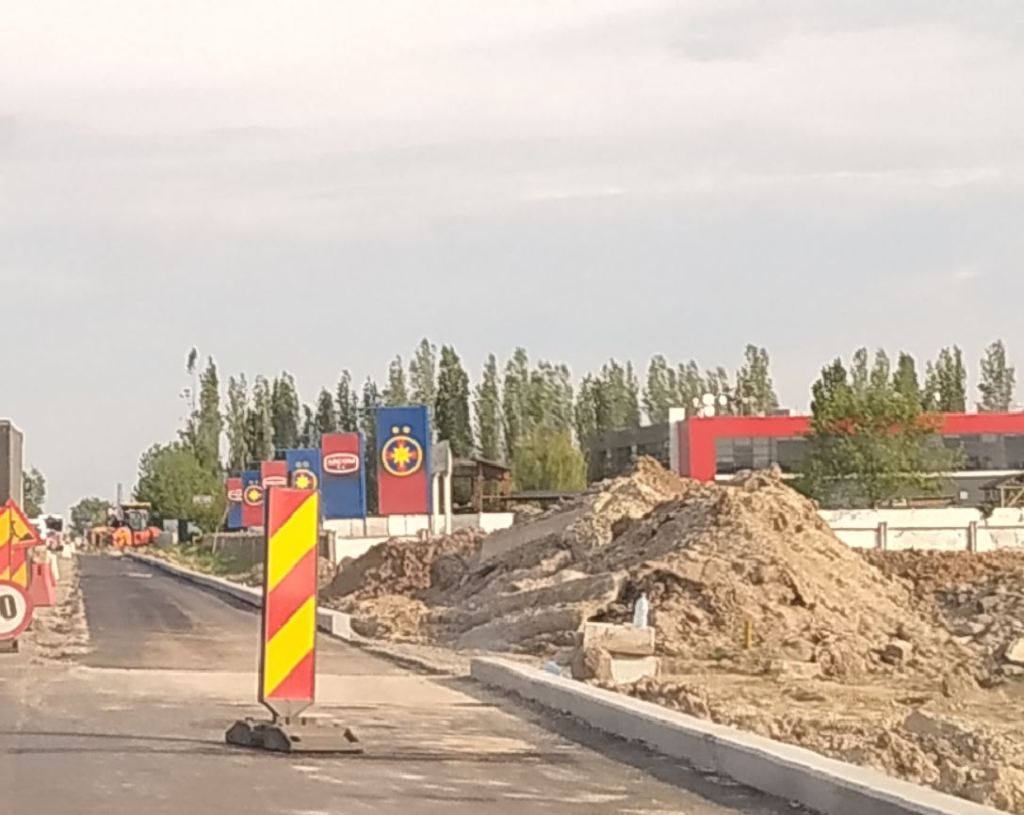

    • Pe dreapta, Banda Noua: un prim strat de asfalt, pana la depozit de lemne (care incep sa isi mute lemnele de la gard, ca sa fac loc noii benzi; nu puteau sa ii faca … sa o faca pana acum?)

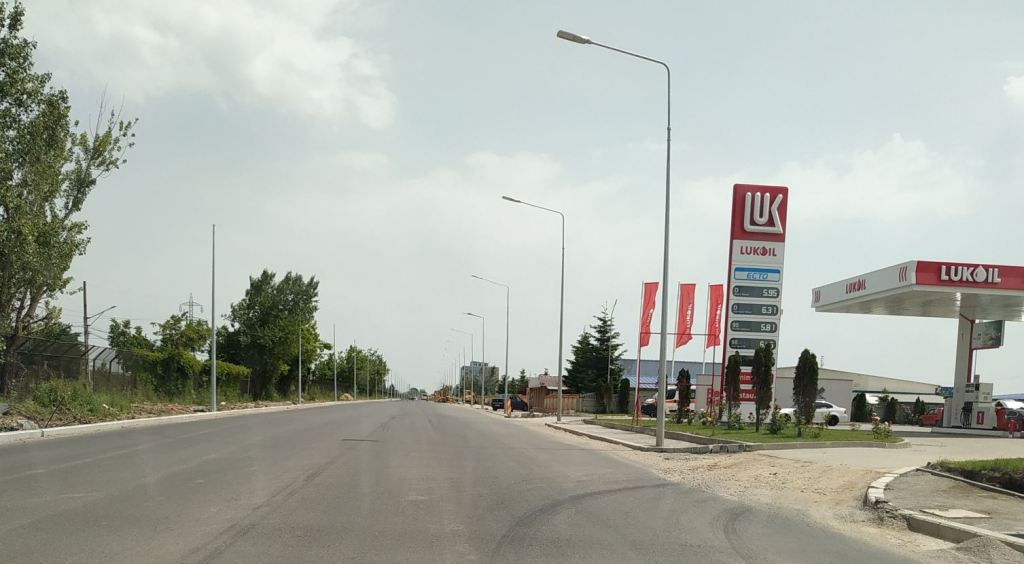

    • Pe dreapta, Trotuare: gata de asfalt, pana langa carmangerie

23. 2019 IUNIE

  • Inceput de luna (ritm …nu lent)
    • Pe stanga, “Trotuare”/Gazon: au nivelat terenul pt gazon
    • Pe stanga, Banda Noua: din cei 100m, 50m gata de asflat, ceilalti 50m …lasati decopertati

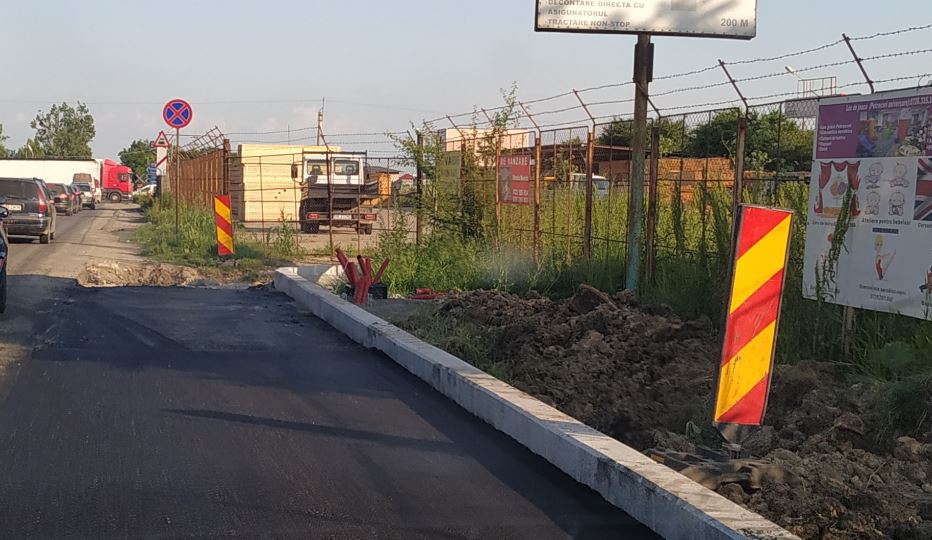

    • Pe dreapta, Banda Noua: cam 100m, un al doilea strat de asfalt, pana la depozit de lemne
    • Pe dreapta, Trotuare: gata de asfalt, pana dupa canpcak
  • Mijloc de luna (ritm …lent)
    • Pe stanga, “Trotuare”/Gazon: …
    • Pe stanga, Banda Noua: …
    • Pe dreapta, Banda Noua: …
    • Pe dreapta, Trotuare: …
  • Final de luna (ritm …)

24. 2019 IULIE

  • Inceput de luna (ritm …)
    • Pe stanga, “Trotuare”/Gazon: …
    • Pe stanga, Banda Noua: …
    • Pe dreapta, Banda Noua: ….

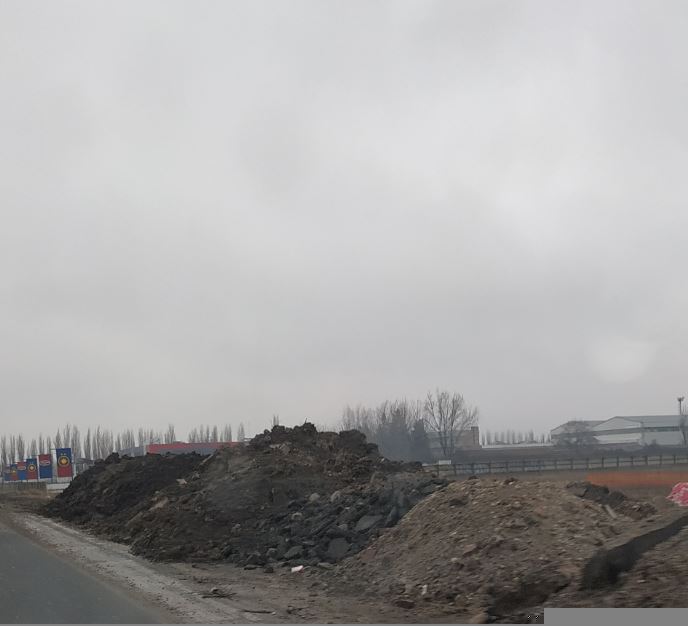

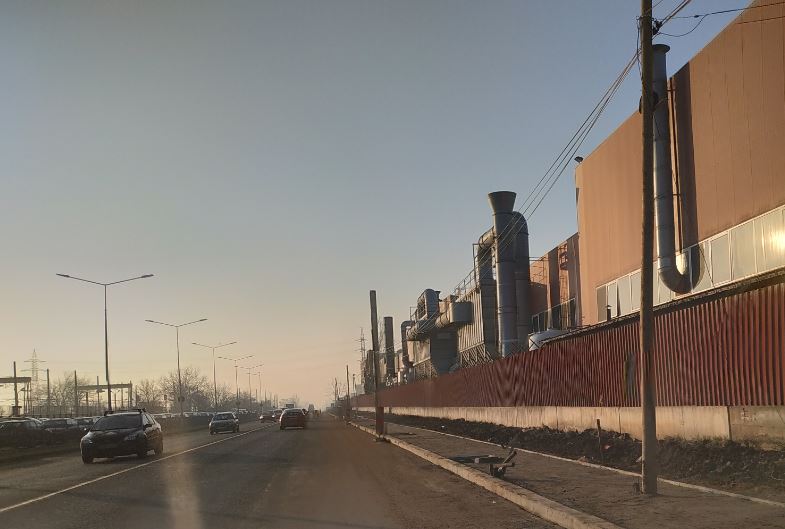

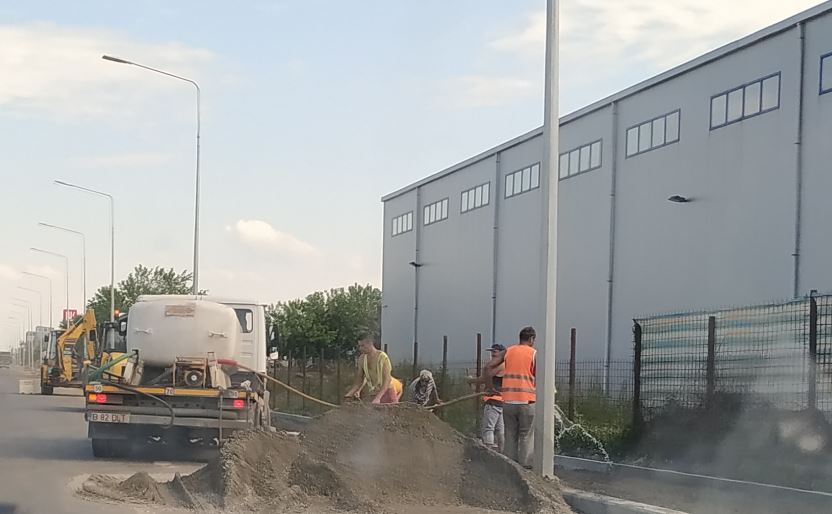

    • Pe dreapta, Trotuare: …
  • Mijloc de luna (ritm …bunicel – 200 metri facuti intr-o luna, de la mijloc Iunie)

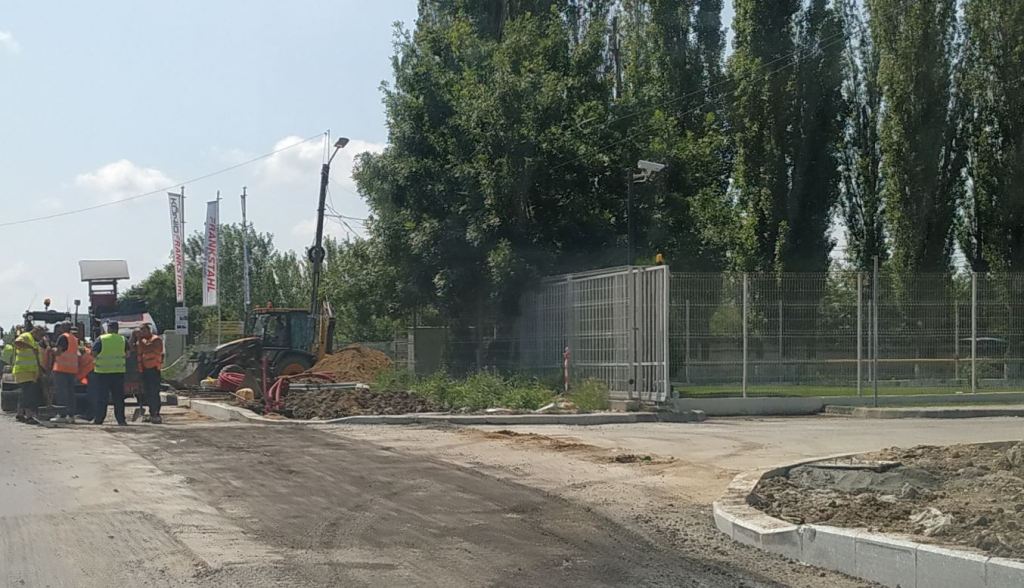

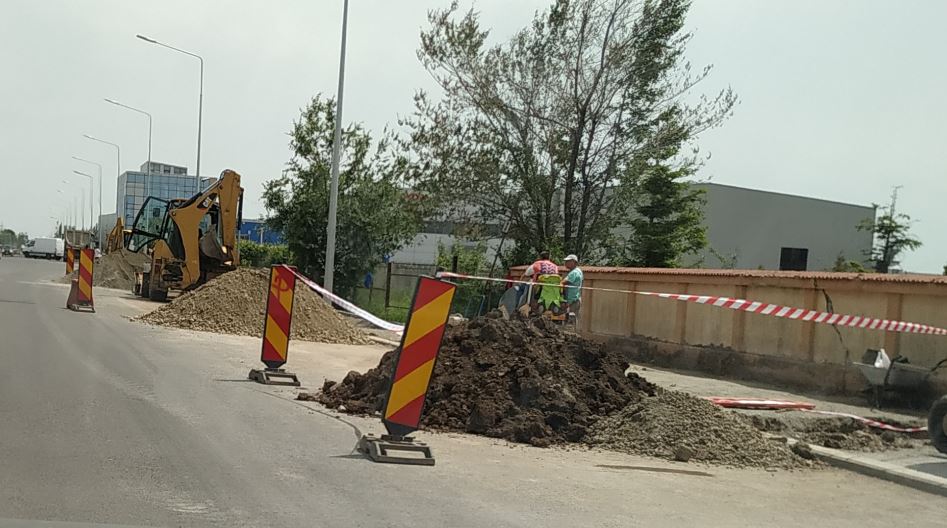

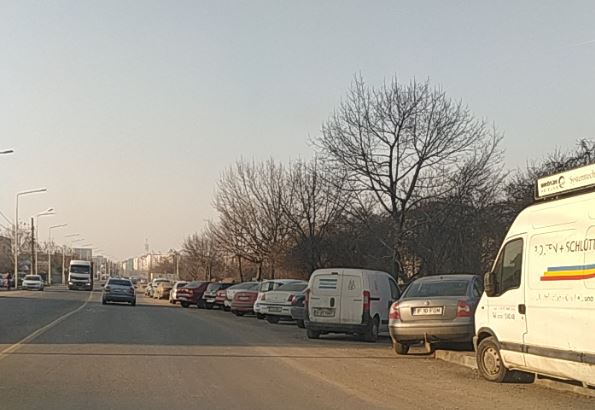

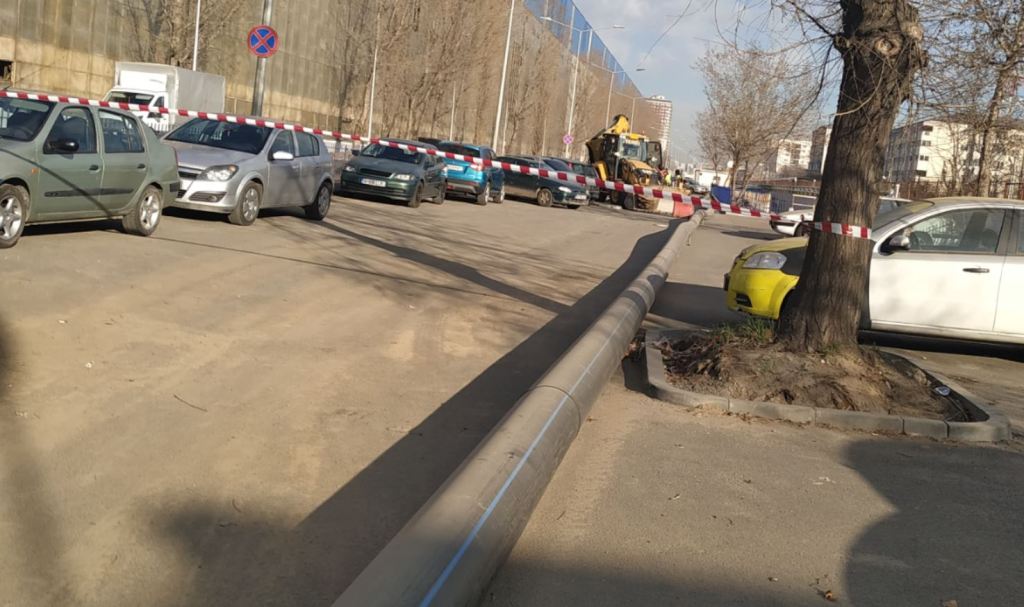

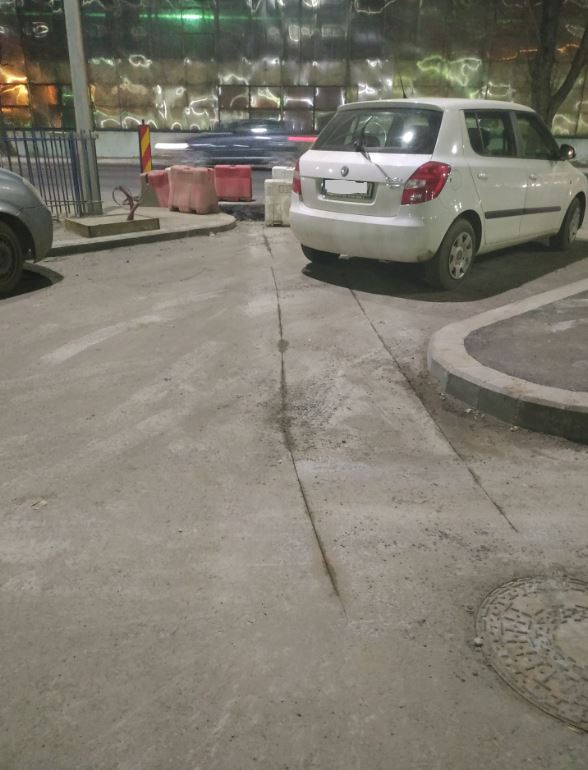

    • Pe stanga, “Trotuare”/Gazon: …creste iarba

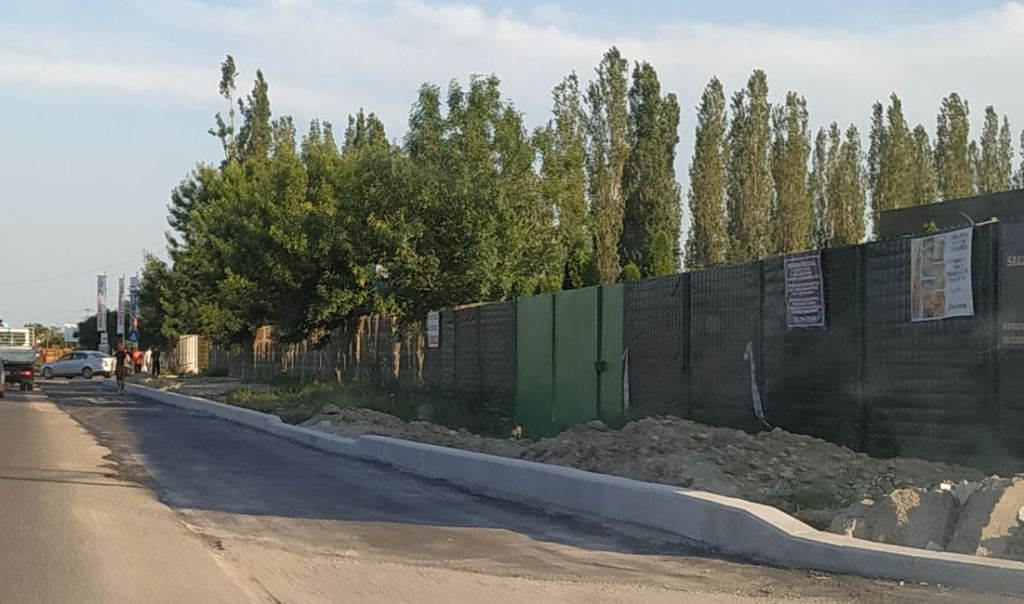

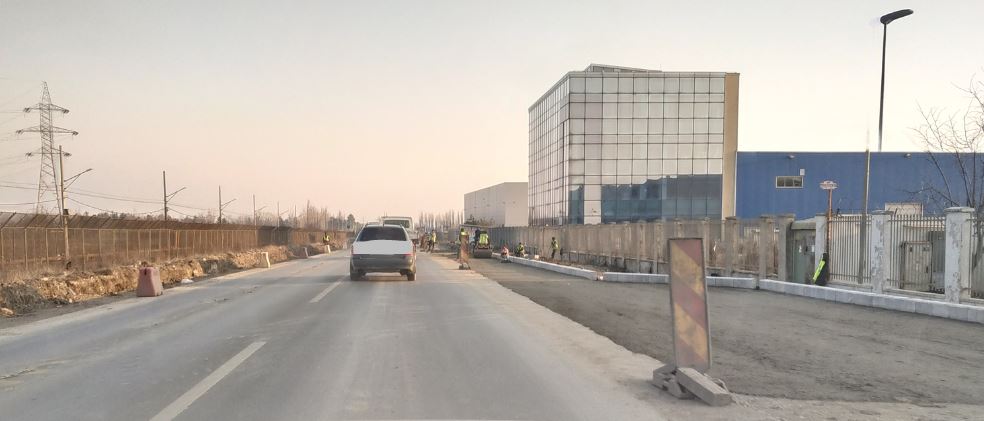

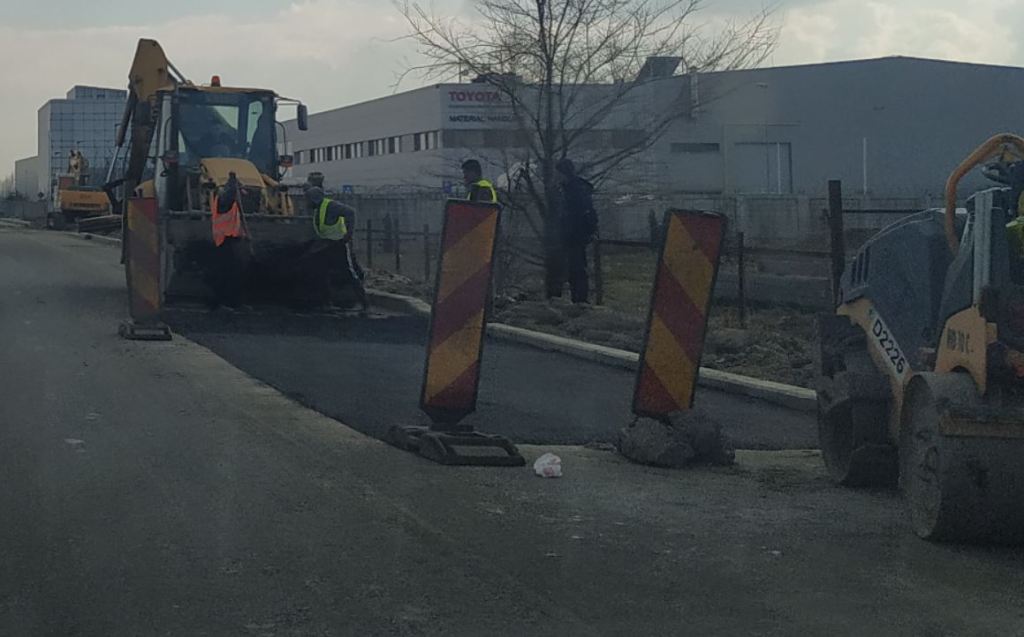

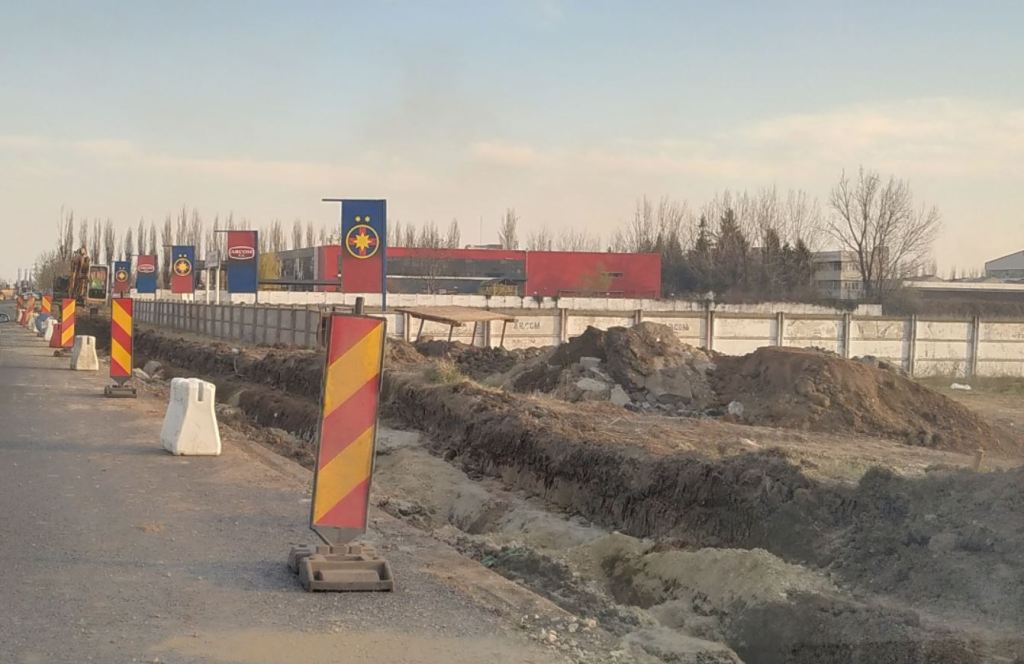

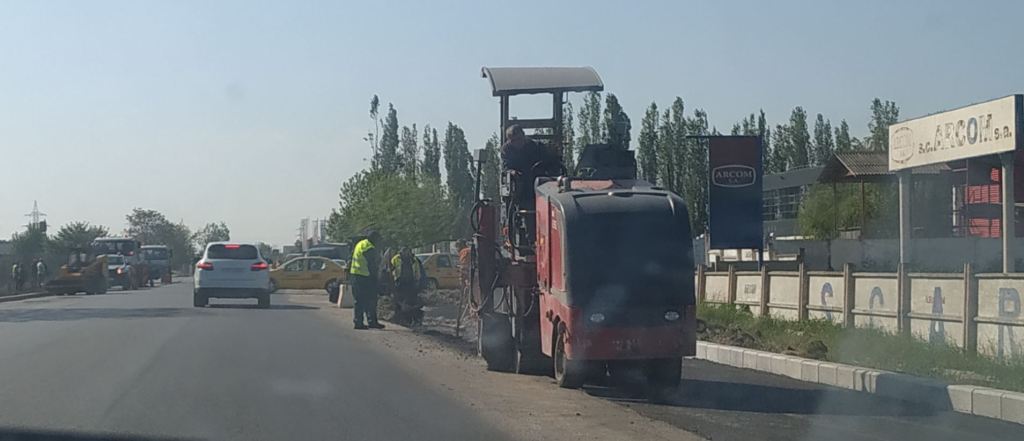

    • Pe stanga, Banda Noua: Bordura si assfalt, Centura STRAPUNSA, dupa doi ani de “lupte”, pe 7 km (de la Piata Sudului)!

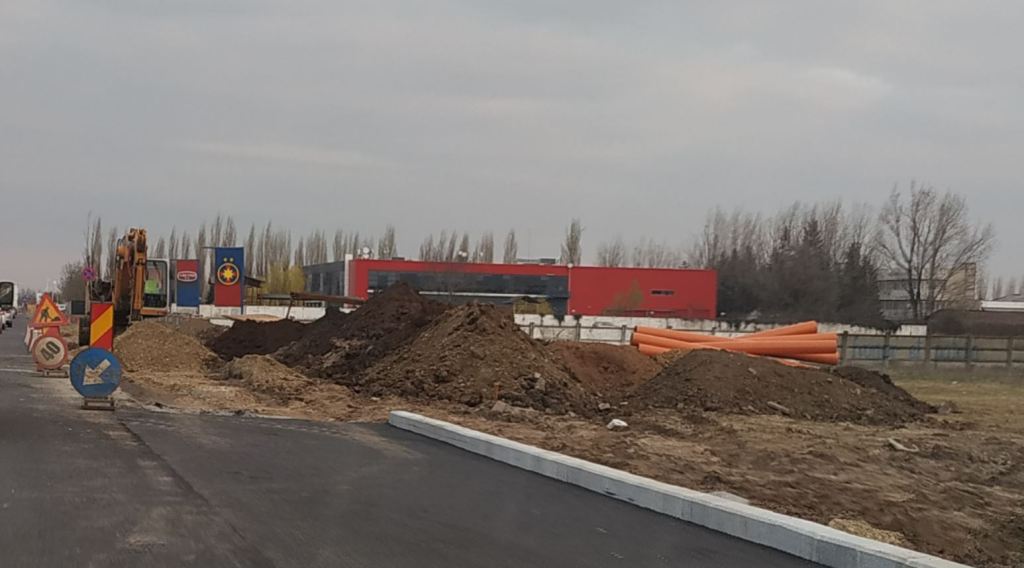

    • Pe dreapta, Banda Noua: Bordura si assfalt, Centura STRAPUNSA , dupa doi ani de “lupte”, pe 7 km (de la Piata Sudului) !

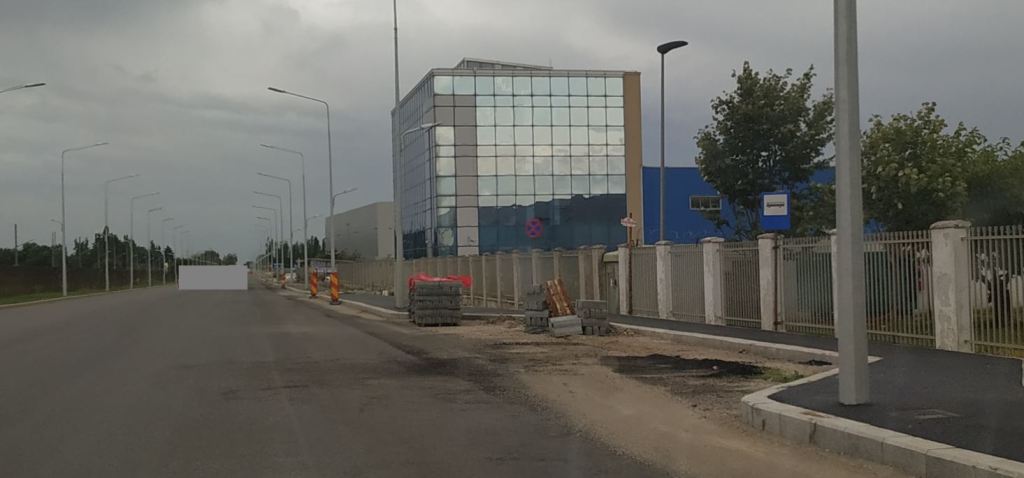

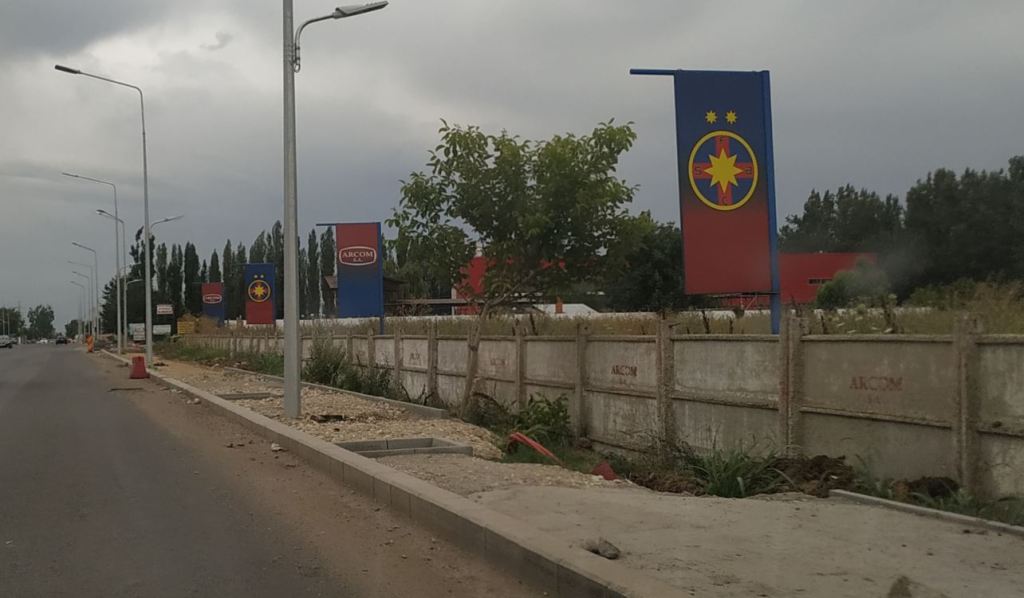

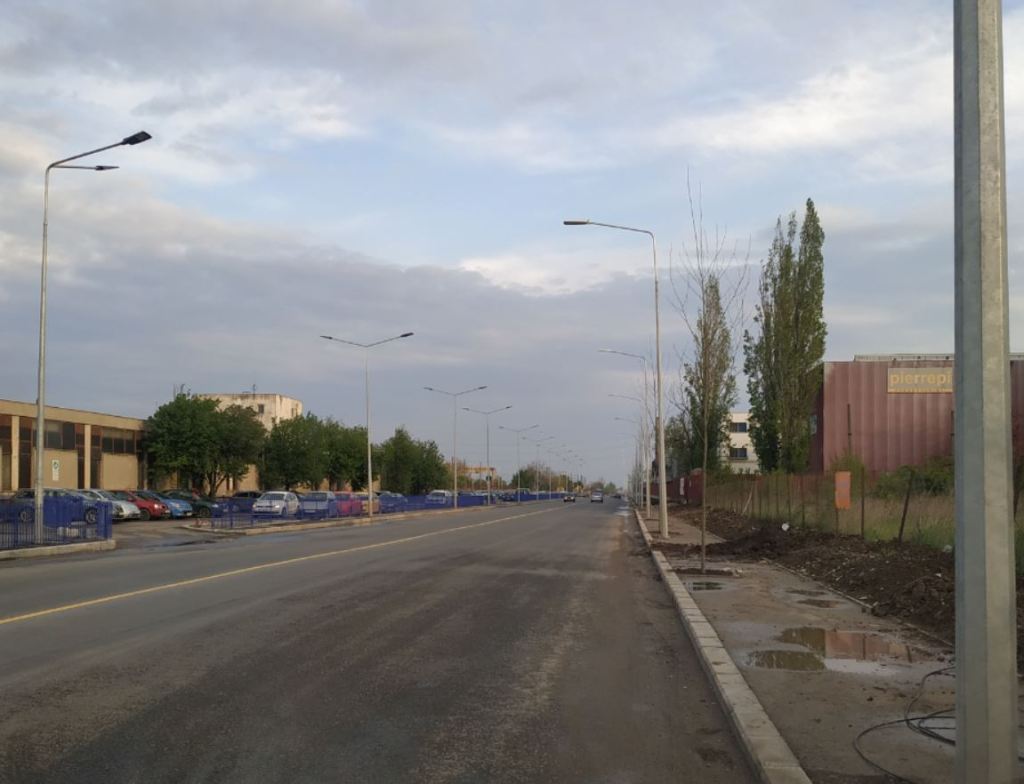

    • Pe dreapta, Trotuare: … cu asfalt pana la Canpack, gata de asfalt pana la BRD (sunt portiuni mari inca in lucru pana acolo)

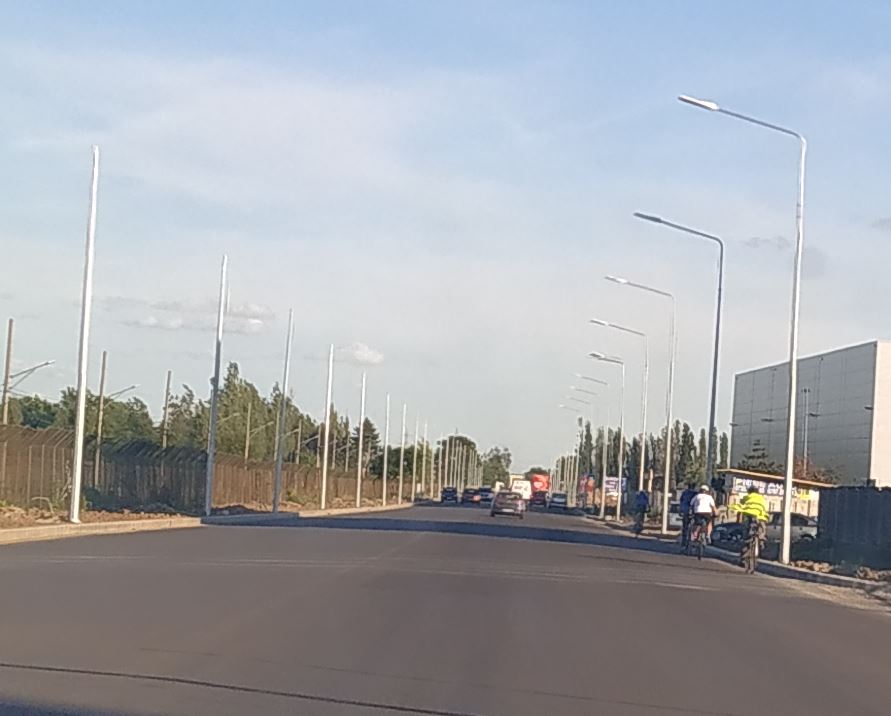

Unde e pista de biciclete?!

  • Final de luna (ritm …)
    • Pe stanga, “Trotuare”/Gazon: …

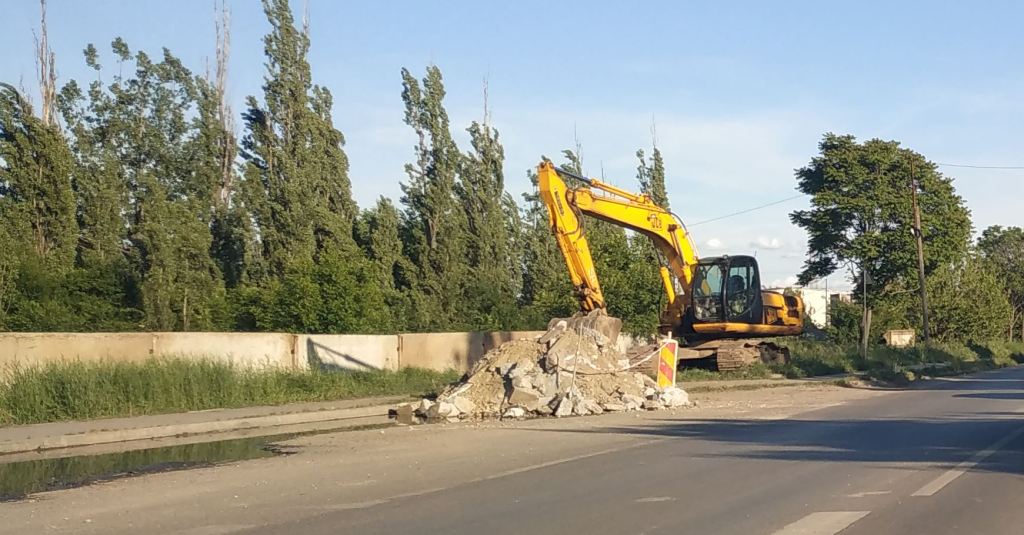

    • Pe stanga, Banda Noua: ….
    • Pe dreapta, Banda Noua: …
    • Pe dreapta, Trotuare: …

One comment

  1. Si ce care iesim din zona industrials IMGB (UPETROLAM etc) si trebuie sa o luam la stanga spre centru ,o mai uptempo face? S-au prevazut sensuri giratorii sau trebuie sa o luam la dreapta spre centura ???
